京霸城際鐵路

京霸城際鐵路

京霸鐵路原計畫連線北京、霸州,並通過津保鐵路、津秦客專和京廣客專連線天津、唐山、保定、石家莊等地,正線長78.2公里。京霸鐵路於2017年5月21日正式開工,將在2020年6月底建成通車。2017年,京霸鐵路改線建設,不再經過霸州,改為連線雄安新區並在新區東部設站。這條鐵路未來還將規劃延長到河南商丘,並更名為“京雄商鐵路”。

基本信息

線路簡介

沿途站點在北京設李營站、黃村站、新機場站三座車站,在河北設永清、霸州站。黃村站位於北京大興區黃村鎮境內,李營站位於大興區黃村鎮高米店村,是京滬鐵路與京九鐵路相交處的一個車站。
除了北京西站外,李營車站將對車站既有站台進行改造,霸州車站將增加城際車場,而新機場站、永清西站則為新建車站。此外,京霸城際鐵路還將建設相關聯絡線工程,新建動車運用所2處,分別為北京西動車運用所及永清西動車運用所。
線路起自北京樞紐李營站,向南經黃村、北京新機場、河北廊坊永清縣至霸州市,全長78.24公里。全線設黃村、新機場、永清西、霸州等4座車站。同步建設廊坊動車運用所。
鐵路走向
新建線路經過北京市大興區,廊坊市廣陽區固安縣永清縣霸州市。從公布的線路走向上看,京霸城際新建線路計畫自李營站引出,出站後京霸城際利用既有西黃上行線至跨京山線特大橋橋尾處,之後線路撇開既有線並行既有京滬高速鐵路,跨越西黃上行線、黃良鐵路永華路等,並行規劃機場快軌下鑽天堂河後引入北京新機場,設新機場站。穿越北航站樓後,線路折向西南,在預留南航站樓西側下鑽永定河、廊涿城際鐵路、廊涿高速公路後出地面,線路隨後上跨S371省道,在規劃首都新機場南高速公路東側,永清縣城西側設永清西站。出站後,線路折向西南,跨106國道、既有京九鐵路後,並行京九鐵路西側向南,二次跨越津霸上行線後在既有霸州站西側設霸州城際站。
技術參數
京霸城際鐵路將以新機場為界,李營站到新機場站區間設計速度將在250公里/小時,新機場站到霸州站區間設計速度將達350公里/小時。報告書也顯示,除正線外,還包括新建京津上下行聯絡線、京保上下行聯絡線、霸州地區既有線改建、黃村疏解等工程。
鐵路等級:高速鐵路。
正線數目:雙線。
設計速度:北京至新機場段採用250公里/小時,新機場至霸州段採用350公里/小時。
最小曲線半徑:北京至新機場段3500米(困難地段3000米);新機場至霸州段7000米(困難地段5500米)。最大坡度:20‰。
牽引種類:電力。
到發線有效長度:650米。
列車運行控制方式:自動控制。
調度指揮方式:調度集中。
其他具體技術標準執行《高速鐵路設計規範》(TB10621-2014)。
規劃運輸能力:5000萬人/年。
投資與工期
項目總投資274.3億元,其中工程投資266.3億元,動車組購置費8億元。
資金來源:資本金占總投資的50%,其中北京市承擔境內段征地拆遷費用約48.8億元,河北省出資41.65億元(含境內段征地拆遷費用和部分工程費用),並負責各自境內段征地拆遷工作,征地拆遷費用依照國家及地方政府有關規定,經股東各方認可後分別計入項目省方股份;其餘46.7億元由中國鐵路總公司利用鐵路發展基金出資。資本金以外的資金使用國內銀行貸款。
京張城際鐵路有限公司作為項目法人,負責項目建設和運營管理。
建設工期3.5年 。

興建意義

根據計畫,京霸城際鐵路也將成為京九客運專線的一部分。京九客運專線又被稱作“京九高鐵”,北起北京,跨越河北、山東等多個省級行政區,南至深圳,連線香港九龍,也是連線環渤海和珠三角的重要高速鐵路幹線。
京霸鐵路作為首都新機場“五縱兩橫”綜合交通網路的重要組成部分,與其他交通方式共同承擔首都新機場客流。京霸鐵路連線北京、霸州,並通過津保鐵路、津秦客專和京廣客專連線天津、唐山、保定、石家莊等地 。

項目進展

正式開工

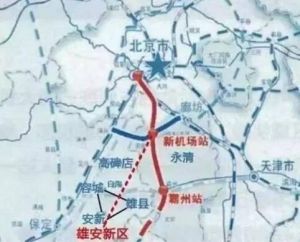

京雄鐵路京雄鐵路
中國中鐵北京工程局北京公司承建的(北)京霸(州)鐵路2017年5月21日正式開工建設。

線路改變

2017年7月,中國鐵路設計集團網站公布了《新建鐵路北京至雄安鐵路環境影響評價第一次信息公告》,啟動了京雄鐵路的環評工作。相關部門稱,京雄鐵路其實原為京霸城際,北京段基本走向不變,但河北段調整改走雄安新區。根據公告,新建鐵路北京至雄安鐵路位於北京市和河北省境內,線路起自李營,經廊坊至雄安東站,線路全長約100.283公里。其中李營至新機場段約35.883公里維持原京霸城際工程建設方案;新機場至雄安新區段線路正線長度約64.4公里。此外,還將新建京津聯絡線、雄安東樞紐聯絡線等相關工程。
