沙沱水電站

沙沱水電站

沙沱水電站位於貴州省東北部沿河縣境內,系烏江幹流規劃開發的第七個梯級,壩址控制流域面積54508平方公里,上游120.8公里為思林水電站,下游7公里為沿河縣城。電站正常蓄水位360米,水庫總庫容6.31億立方米,電站樞紐為二等工程,主要水工建築物為二級建築物。水電站以發電為主,兼顧航運、防洪及灌溉等任務。

基本資料

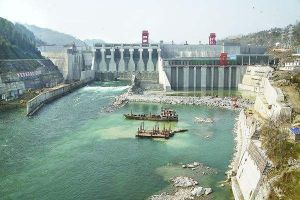

(圖)沙沱水電站沙沱水電站

電站名稱:沙沱水電站
投資總額:467475萬元RMB
項目性質:新建
進展階段:已立項正在做可研
審批機關:國家計委
主管單位:貴州烏江水電開發有限責任公司
建設周期:2004年至2009年
企業性質:國有
關鍵設備:國內採購,主要有水力發電機組

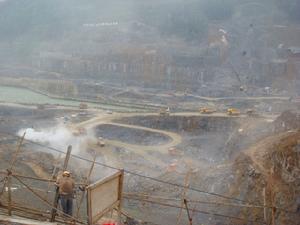

工程概述

(圖)沙沱水電站沙沱水電站

沙沱水電站位於沿河自治縣境內,系烏江幹流規劃開發的第七個梯級電站,是“西電東送”第二批開工的“四水”工程之一,被譽為貴州烏江水電梯級開發的“圓夢工程”。

沙沱水電站是烏江流域梯級開發、貴州省境內最後一座大型水電站,2006年6月28日舉行動土啟動儀式,2007年3月31日達到單機調試條件,截至4月2日,完成土石方開挖17萬立方米、混凝土澆築7000餘立方米、金屬結構製作安裝850噸,機械、電氣設備安裝189台(套),整個系統從土建施工到金屬結構製作安裝、機械、電氣設備安裝,僅用170多天時間,並且比原計畫工期提前6天全面完成,具備投產條件 。

電站正常蓄水位360米,汛期限制水位351米(6—8月),死水位350米。沙沱水庫總庫容6.31億立方米,調節庫容4.13億立方米,電站裝機容量100萬千瓦,與構皮灘水電站聯合運行保證出力35.66萬千瓦,多年平均發電量38.77億千瓦時,機組年利用小時3877。樞紐工程擬建垂直升船機,設計可通航500噸機動駁,2020年過壩貨運量按193.2萬噸(其中下水173.6萬噸)規劃。電站樞紐為二等工程,主要水工建築物為二級建築物。

電站裝機容量112萬千瓦,年平均發電量45.5億千瓦時,通航建築物為垂直升船機,過船噸位500噸。工程動態總投資74億元,總工期5年半,首台機組計畫於2010年投產發電。

2007年5月13日,貴州烏江水電開發有限責任公司已與施工單位簽訂了契約34個,契約金額4億餘元,其中,已經完成投資1.1億元。投運的人工砂石系統是我省產能最大的砂石系統,每小時可生產1500噸混凝土骨料,作為電站的“糧倉”,它將提供640萬噸混凝土骨料。

工程規劃

2008年11月,《貴州烏江沙沱水電站可行性研究報告》經過了水電水利規劃設計總院會同貴州省發展和改革委員會組織的審查。根據國家水電工程建設安全管理有關規定,工程安全監測系統須進行專項設計、專項審查、專項檢查驗收。貴陽院於2008年12月編制完成了《貴州烏江沙沱水電站工程安全監測設計專題報告》。

水電水利規劃設計總院聽取了貴陽院關於工程安全監測設計成果的匯報,並進行了認真的討論和審議,審查認為該報告達到了可行性研究階段工程安全監測設計工作內容和深度的要求,同意該報告。

工程設計

(圖)沙沱水電站沙沱水電站

沙沱水電站的大壩上游臨時斷面已填築上升122米(設計最大壩高156米)到848米高程,預計8月10日可填築到850米高程,具備抵擋500年一遇洪水的條件;累計完成填築方量約800萬立方米,約占壩體填築總量的70%。I期混凝土面板到796米高程。

縱向混凝土圍堰工程全長586米,分為1、2、3區,圍堰頂寬5米,兩側坡比為:1:0.35。上游端頂高程為:316.5米,下游端頂高程為:313.85米,其中1區樁號為:K0-186.00-K0-30.00;2區樁號為:K0-30.00-K0+177.125;3區樁號為K0+177.125-K0+400.00;2區為壩身結合段。縱向混凝土圍堰工程包括左岸一期開挖和邊坡支護施工,縱向混凝土圍堰基礎清理、插筋加固和水下、水上混凝土澆築施工,縱向混凝土圍堰的子堰工程,縱向混凝土圍堰與壩體結合部位基礎開挖工程、縱向混凝土圍堰295.00m高程以下常態混凝土澆築施工、止水的埋設,防滲灌漿施工,295.00m高程施工縫處理及295.00m-316.50m高程碾壓混凝土或塊石鋼筋籠施工,止水的埋設等工程。

水電站廠房隧洞系統工程4號洞進水塔澆到設計高程,3號—1號洞進水塔可於9月初澆到設計高程,正在進行埋件安裝,1號—4號引水洞進口交通橋已現澆完成。沖砂放空洞臨時度汛閘門已安裝完成,具備擋水條件。1號、2號泄洪排砂洞:進水塔已澆到853米,基本滿足下閘封堵的要求。

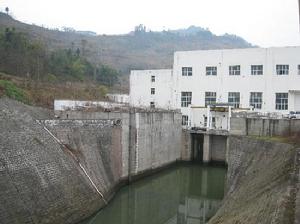

排壩基故障

(圖)沙沱水電站沙沱水電站

沙坨電站大壩10#壩段在開挖過程中出現多個岩溶管道,湧水量很大,經原施工單位處理後,未能將漏水成功封堵,採用在壩體內埋設集水鋼盒加排水鋼管的方式將湧水引至基坑。湧水除大部分從引水鋼管排出外,另有一部分經混凝土與基岩接觸面湧出。緊靠縱向圍堰的10#壩段必須在2008年主汛期到來前澆築到指定高程,10#壩段內外水位高差達18米,滲漏途徑短且集中,湧水量達10000m3/h,業主委託水電八局基礎分局對湧水進行封堵灌漿。

在堵漏的各項工作中技術方案的確定無疑是重中之重。水頭高、滲徑短、工作面狹窄、溶蝕裂隙錯綜複雜、灌注漿液大量流失,造成堵漏目的難以實現,這是克服工程難題的關鍵所在。接到工程信息後,公司經營人員全力配合,及時做好諮詢服務,為最終施工方案的確定提供了有力的支撐。經業主、設計、監理、施工單位現場多次勘察驗證,在對多個方案的綜合比較、施工參數反覆調整後最終確定以查找湧水通道和封堵湧水相結合、封堵湧水採用模袋灌漿和HK-9105油溶性聚氨酯化學灌漿相結合的施工技術方案。

2008年7月初在採用以上方案對10#壩段既有湧水進行了封堵後,12#壩段基坑又出現了新的湧水點,施工局迅速調整施工工藝及方案,採用對10#壩段上遊廊道和靠近11#壩段基礎面澆築的2m寬混凝土條帶,進行群孔灌注砂漿和HK-9105油溶性聚氨酯材料,起到了較好的堵漏效果。12#壩段基坑內大湧水封閉後,未出現新的湧水點,8月初,下游側排水鋼管被漿液自行封閉。8月中旬,11#壩段條帶與消力池附近又出現了大的湧水點。由於11#壩段與消力池之間條帶段主要為浮渣層,項目部通過在10#壩段邊牆體以及下游廊道鑽斜孔,仍然採用同樣的方法進行堵漏補強施工,2008年8月29日下午,11#壩段條帶與消力池附近大湧水點封堵結束。經過半個多月的觀察,10#、11#、12#壩段均未再次出現湧水點,宣告此次壩基堵漏灌漿施工任務圓滿結束。

投產運行

(圖)沙沱水電站沙沱水電站

國家重點工程烏江沙沱水電站供水系統2007年5月18日正式投產運行。沙沱水電站是烏江幹流梯級的第九級,也是烏江幹流在貴州省境內的最後一個梯級水電站。電站裝機4台,總裝機容量1120MW。水系統採用烏江河水為水源,主要負責左岸施工區和大壩施工區施工用水的生產和供給。經處理後的水採用鋼管輸送至高位水池,通過自流方式滿足各用水用戶要求。工程總造價共909萬元,每天可供給50000方用水量,能滿足30000人的生活安全用水。

2008年烏江沙沱水電站圍堰的閉氣灌漿工程順利完成,該工程是武警水電第四支隊基礎處理項目部面對施工期間因複雜的地質構造給施工帶來難度時,分析研究並大膽實施取得成功的新工藝,為電站汛前基坑開挖爭取了寶貴的時間。“西電東送”國家重點工程烏江沙沱水電站,大壩為碾壓混凝土重力壩,電站裝機容量112萬KW。由於沙沱水電站大壩壩址下有斷層,圍堰合攏後,圍堰外的河水通過斷層湧入基坑,基坑裡的水無法抽乾。面臨即將來臨的洪水季節,不及時抽水開挖就導致工期推遲一年。為了能堵住斷層暗河向大壩基坑湧水,武警水電第四支隊基礎處理項目部經過多方分析研究,大膽採用化學灌漿和自下而上防滲透灌漿新工藝。在武警水電官兵近兩個月的日夜奮戰下,終於在汛期前順利完成了圍堰的閉氣灌漿。大壩基坑已開始大規模開挖。

2007年5月23日,水電站上游索道橋建成通車。汽車荷載總重65噸,上游索道橋全長252米。承擔施工任務的水電九局機電安裝公司,憑藉在國內承建了幾十座大型鋼索道橋豐富的施工經驗和精湛的技術,從開始拉第一根主索到鋪完所有的橋面板,並滿足通車要求,20多名職工僅用21天時間全面完成。

安全渡汛

(圖)沙沱水電站工作人員檢測電站險情

2008年3月,為保證截流後庫區能安全渡汛,保障庫區移民的生命和財產安全。受國家電力公司貴陽勘測設計研究院的委託,黃河水文勘察測繪局承擔了沙沱水電站庫區2008年汛期二十年一遇回水淹沒界樁的測量及埋設工作。根據《水利水電工程測量規範》SL197-97和設計書的要求,黃河水文勘察測繪局技術人員在國家電力公司貴陽勘測設計研究院的協調幫助和沿河、德江縣移民局及當地鄉(鎮)、村組幹部的積極配合下,順利完成了庫區淹沒界樁的測設工作,為沙沱水電站08年安全渡汛提供了有利數據保障

沙沱水電站是國家“西電東送”工程的重要電源點,2007年底成功進行了大江截流。2008年以來,武警水電四支隊基礎處理項目部官兵們夜以繼日地對上下游截流圍堰進行堵水灌漿閉氣施工,確保底能正式轉入大壩主體工程施工。然而,持續的雨雪冰凍使得工區水、電和物資供應全部中斷,圍堰閉氣施工也被迫停止。

電站建設的環節絲絲相扣,工期絕不允許隨意拖延,否則,汛期到來,可能造成難以估量的損失。面對生產、生活上的困難,項目部黨委“一班人”身先士卒、沉著應戰,打響了“大幹二月戰雪災,閉氣固堤搶工期”的攻堅戰。
通過分析施工形勢,項目部提出了停電不停工、備戰搶工期的應對思路。在交通不暢的情況下,項目部主任聶國旺帶領官兵冒雪步行20多公里購買了手套、儲水罐等生產生活必需品。在臨時電源未供電前,項目部積極組織官兵維修機械設備、準備施工材料。工區臨時電源恢復供電後,項目部立即組織官兵恢復生產,實行晝夜兩班倒施工,全體人員吃住在施工一線。

2008年自2月上旬恢復生產以來,項目部共完成了2100噸水泥粗沙1300立方米的堵水灌漿閉氣任務,搶回因雨雪耽誤的工期17天。2008年2月19日下午,項目部傳出喜訊,上下游圍堰的主要漏水點已閉氣完畢,按期完成了灌漿施工任務。

環境治理

沙沱水電站水庫蓄水後改變了庫區的水文情勢、影響水庫水質,部分淹沒思南縣城生活飲用水取水口;且思南縣城與取水口距離較近,生活污水未經處理而直接排入烏江。為此,通過對思南縣城、生活飲用水取水口和沙沱水電站水庫三者關係的分析,結合水電工程和環境特點,從水質和水文兩方面進行評價,並針對不利影響和可能存在的風險。2008年7月提出了相應的措施

相關詞條

相關搜尋

熱門詞條

聯絡我們
