武廣高速專線

武廣高速專線

武廣高鐵專線,為京廣客運專線的南段,位於湖北、湖南和廣東境內,於2005年6月23日在長沙首先開始動工。全長約1068.8公里,投資總額1166億元。2009年12月9日試運行成功,2009年12月26日正式投入運營,將對我國社會經濟發展起到強有力的推動作用。

概述

武廣高鐵專線為京廣客運專線的南段,位於湖北、湖南和廣東境內,於2005年6月23日在長沙首先開始動工。全長約1068.8公里,投資總額1166億元。2009年12月9日試運行成功,將於26日正式運營。列車最高時速可到394公里,全程票價分三等,在490~700元之間。

簡介

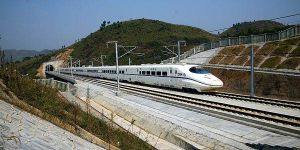

武廣高速專線武廣高速專線
武廣高鐵專線為京廣客運專線的南段,位於湖北、湖南和廣東境內,已於2005年6月23日在長沙首先開始動工,2009年12月20日試運行,將於2009年12月26日正式運營,武廣高速鐵路公布票價,一等座780元,二等座490元。
武漢到廣州運行時間將縮短到3小時零8分。
武廣客運專線始於武漢新武漢站,經過鹹寧、赤壁、岳陽、長沙、株洲、衡陽、郴州、韶關、花都,到達廣州的新廣州站,全長約1068.6公里。設計時速350公里/小時,試車最高時速394.2公里/小時,投資總額1166億元。目前,武廣客運專線已入選中國世界紀錄協會中國里程最長、技術標準最高、投資最大的鐵路客運專線,創造了多項世界之最、中國之最。
武廣高鐵專線途經鄂、湘、粵三省。根據規劃,武廣鐵路客運專線北起武漢新火車站,南到廣州番禺的新火車站,全長989公里,途經15個車站。
湖北:路線全長173公里,境內設武漢、鹹寧北、赤壁南3座車站。
湖南:路線全長518公里,境內設8個新火車站———岳陽東、汨羅東、長沙南、株洲西、衡山西、衡陽東、耒陽西、郴州西。
廣東:路線全長298公里,境內設韶關西、清遠南、廣州北、廣州南4個新火車站。其中僅韶關-花都段,就設計了39座大中橋、特大橋,以及20座隧道、2座框架橋和1座公跨鐵橋。
武廣高鐵專線為中國的新建高速鐵路工程之一,是京廣客運專線的南段,位於湖北、湖南和廣東境內,於2005年6月23日在長沙動工,計畫在2009年建成,屆時會是全中國最長的鐵路客運專線。
武廣客運專線最初擬設25個車站。在最新的規劃方案中,車站數量由25個減至15個:武漢、鹹寧北、赤壁南、岳陽東、汨羅東、長沙南、株洲西、衡山南、衡陽東、耒陽西、郴州西、韶關西、清遠南、廣州北、廣州南,在廣東境內的英德和樂昌則會設有兩個備選車站。
全線全長約1068.8公里,途經200多座隧道。設計時速350公里/小時,最高時速394公里/小時,投資總額1166億元人民幣。
高鐵專線的目的是為了緩解京廣線的巨大客運壓力。專線建成後,武漢到廣州的時間由原來的11小時縮短到3小時,長沙到廣州的時間由8小時縮短到2小時。
現有京廣鐵路線運能飽和、客貨爭流問題突出,是加快武廣鐵路客運專線建設的兩大主要原因。

特別之處

特別之處一:一列可裝載乘客千人 寶特瓶倒置不會倒
時速350公里的武廣客運專線和諧號動車組都是國產的,而這些列車到底是什麼樣的呢?目前測試的動車組既有像日本新幹線那樣的子彈頭,也有略短的像鯨魚頭一般的機頭。而一列有八節車廂,共可載客1000人左右。
目前的測試中,考慮到春運等乘客量較大時期的需求而將兩列車合併運行測試的,“兩列車頭尾兩個機頭相連,那整個加長列車就有了四個機頭”。而“之所以叫動車組,就是因為除了機頭牽動,每節車廂都自帶動力,都是一節動車”。
對於乘客關心的動車組內部,記者看到,機頭的駕駛室就像飛機的駕駛艙,兩位駕駛員前方儀錶盤上儀表密布;而車廂內非常舒適,與廣深線和諧號動車內部差不多,一排大多是五個座位,即:走道兩邊一邊三個位、一邊兩個位,“而車廂預計會區分頭等車廂和二等車廂,與飛機機艙類似,頭等車廂座位會少一些、寬大一些”。
在速度如此之快的高速鐵路上車廂會不會很晃?在測試階段乘坐過動車的章先生說:“完全不會!比上海磁懸浮列車晃動小多了,只有一點點很輕微的晃動,我們將寶特瓶倒置在小桌板上都不會倒!”章先生告訴記者,乘坐十分舒服,噪音很小,“完全沒有傳統列車的有節奏的大聲響,因為高鐵鐵軌是無縫鋼軌,只有一些呼呼聲”。
特別之處二:速度:3小時可從武漢到廣州
記者昨日看到了其中一份武廣線上高速列車調試的安排表。其中“D2603”次調試列車的線路和運行時間安排顯示:10時20分從武漢站開出,計畫到達廣州北站的時間為13時20分,這顯示,該車計畫開行3個小時,就可以從武漢到達廣州,比京廣線縮短10個小時左右。
記者獲悉,預計到今年12月中下旬,廣州北站開始出售武廣客運專線火車票,從而正式投入使用。
記者昨日下午再次來到花都、白雲區內武廣線橫跨的高架橋下,在江高鎮,武廣線距離周邊民房最近不足10米,一家小士多老闆老張每天都要見到高架橋群,“今年9月份還有人在橋上施工呢,10月份就有列車在上面跑了。”老張說,“每次只聽到呼的一聲列車就過去了,很快,我都來不及反應。”
在花都一處山坡上,武廣線也從這裡經過,據附近的村民介紹,前一陣調試的列車非常密集。“我見過一次,白色的,兩頭是子彈頭。”據一位當地人介紹,“看著車窗過來,一眨眼,就只能見到車尾了。”他說,車開快的時候,“很大風,頭上戴帽子要用手按住才行。”
特別之處三:軌道:積累經驗日德技術都上場
記者在現場看到,武廣客運專線採用的是無砟軌道這種當今世界先進的軌道技術。其軌枕由混凝土澆灌而成,路基也不用碎石,鐵軌、軌枕直接鋪在混凝土路上,減少維護、降低粉塵、美化環境,可適應時速達到200公里以上的高速列車。
而目前除了中國,日本、德國都有適合自身的軌道技術。據介紹,日本的軌道為了適應多地震的情況,採用板式軌道,在真正的軌道板下還要鋪設兩層基礎層,以便地震等破壞情況發生後,減震並且只需抽取基礎層,軌道板仍可繼續使用;而德國軌道鋪設技術簡便,採用雙塊式,軌道兩邊兩塊,中間用水泥混凝土連線,“技術實施簡單”。“為了今後中國高鐵建設,武廣線上多處輪番使用這兩種軌道技術,以便積累經驗,看看哪種技術更適合中國那一類的地質地理情況,僅在花都就鋪設有這兩種軌道。”

施工技術

該線的無砟軌道會採用從德國睿鐵公司(RAIL.ONE)引進的RHEDA 2000雙塊式無砟軌道技術,另有部分路段會使用基於日本新幹線的CRTS I型軌道板。
前後有駕駛室可直接往回開
目前在武廣線上試運行的CRH3動車組是國內最先進最快速的列車,外觀與比常見的廣深線CRH1動車組差不多,都是以通體乳白色配以藍色線條裝飾。但車身線條比廣深動車組更加流暢優美,尤其是列車頭部線條更加向前突出,頗像子彈頭。動車組前後都有寫著“和諧號”三字的駕駛室,到終點站後,動車組列車可以直接往回開,從而實現“流水發車”最高密度時往返不需掉頭。
CRH3型動車組列車曾經在京津城際鐵路上創造了時速394.3公里的紀錄。而在武廣線的試運行中,CRH3動車組也創下383公里的武廣時速紀錄(此前CRH1跑出200公里的時速)。長長的列車還沒來得及看清楚就已經呼嘯而過。據了解,車體的外形設計是根據空氣動力學原理,流線型的設計降低了動車組的空氣阻力和噪音。
由於動車組時速在350公里以上,頂上的接觸網電壓高達27500伏特。所以試運行時沿線都有護欄進行全封閉運行,旁邊還有專門的鐵路公安守衛,嚴禁無關人員在站台兩邊逗留,在鐵路兩側300米的區域內也嚴禁放風箏和氣球,以防發生觸電意外。

建設歷程

  我國在建線路最長、技術標準最高、投資規模最大的專線———武廣高鐵專線於2005年6月23日正式開工建設。既有京廣鐵路是我國最繁忙的幹線之一,其中武漢至廣州段尤為緊張,運輸能力處於超飽和狀態,運輸質量難以進一步提高,特別是節假日期間因增開大量旅客列車,貨物列車被迫全面停開,嚴重製約區域經濟的發展。隨著國民經濟的快速發展,京廣通道的客貨運量將有較大幅度增長,經濟成長方式的轉變對客貨運輸質量也提出了更高的要求。新建武漢至廣州高鐵專線,實現客貨分線運輸,是徹底解決通道運能矛盾,提高運輸質量的最有效途徑。
修建武廣高鐵專線的呼聲從2003年就已開始。
在2003年初的十屆全國人大會議上,湖北代表團37名代表、廣東代表團30名代表不約而同地提出議案,希望國家儘快立項,建設京廣鐵路客運專線。
2004年7月21日,國務院批准武廣客運專線項目建議書。
2004年12月3日,武廣客運專線可行性研究報告正式獲得國務院批准。
2005年1月,國務院常務會議通過的《中長期鐵路網建設規劃》確定:2005年開工建設武廣客運專線,2010年建成。
5月初,武廣客運專線公司契約、章程在京簽字,標誌著武廣客運專線建設進入實質性操作階段。
5月13日,中鐵八局與德國海特坎普戴爾曼哈尼爾有限責任公司組成的聯合體,中標武廣客運專線項目武漢工程試驗段,試驗段位於武漢市江夏區五里界鎮與烏龍泉鎮之間,長9.276公里,目的是逐步探索高速客運線路建設情況,掌握高速客運技術,增加我國具有完全自主智慧財產權的鐵路建設技術。工程總工期24個月。
2006年5月,鐵道部要求對全線路基地段進行清理,對路基沉降難以滿足鋪設無砟軌道要求的地段進行了以橋代路, 共增加橋樑約80 公里。全線橋隧總長占線路長度的比例達到67%。正線軌道一次鋪設跨區間無縫線路,全線鋪設無砟軌道。
2009年12月9日,武廣鐵路客運專線成功試運行。從廣州南站發車至武漢站,用時不到3小時。其間,列車跑出394公里時速,創造兩車重聯情況下的世界高速鐵路最高運營速度。

詳細資訊

建成的武廣高鐵專線是我國鐵路高速客運網主骨架之一,正線全長968.446公里,其中湖北省境內152.817公里,湖南省境內517.948公里,廣東省境內298.481公里。武廣客運專線全線總工期四年半(含調試期半年),國家批覆的投資估算為1080億元,是我國目前里程最長、技術標準最高、投資最大的鐵路客運專線,預計2009年12月20日全線建成通車。
武廣高鐵專線全線基本採用無砟軌道(主要為德國的雷達2000型軌道,部分採用日本的板式軌道,共948.218公里)、一次鋪設跨區間無縫線路。正線路基總計388公里,占線路總長的40.1%;全線橋隧總長579.549公里,占線路長度的59.9%。共有橋樑661座401.239公里,占線路長度的41.4%,其中流溪河特大橋13.431公里,為全線最長大橋。隧道237座178.858公里,占線路長度的18.5%,其中瀏陽河隧道10.115公里為全線最長隧道,大瑤山1號隧道10.081公里為全線最長山嶺隧道。共徵用土地69615畝,拆遷建築物375.66平方米,土石方1.01億立方米。
湖北省境內重點工程有天興洲長江大橋11公里、淦河特大橋3.405公里、汀泗河特大橋 3.167公里、胡家灣特大橋2.255公里、滬蓉高速公路特大橋2.252公里、陸水特大橋3.991公里。
武漢天興洲長江大橋是武廣客運專線的關鍵工程。其位於武漢長江二橋下游9.5km處的天興洲分汊河段上,全長11公里,正橋4.657公里。該橋是武漢市的第六座長江大橋,搭載四線鐵路、雙向六車道公路過江。鐵路橋寬16.8米為兩條高速客線和兩條貨運線;公路橋面寬27米,設計時速80公里。該橋荷載量達2萬噸。總投資110.6億元,設計施工首次採用41片、單片重達900噸的簡支箱梁。
4月10日,天興洲長江大橋3號主塔墩在標高132.29米處實現合攏,2號主塔墩也已突破110米高程,將在4月下旬合攏,分布長江上的100多個橋墩均已全部出水。大橋一邊建主塔,一邊準備掛索,同時鐵路橋的鋼桁梁正在批量生產,計畫5月開始架設主橋鋼樑。
湖南省境內的重點工程有五尖大山隧道 6.857公里、新牆河特大橋4.792公里、汨水特大橋2.935公里、瀏陽河隧道10.115公里、株洲湘江特大橋1.845公里、衡陽湘江特大橋2.326公里、丹水嶺隧道2.207公里,吊溝嶺隧道3.540公里、海棠隧道2.898公里、九子仙隧道2.728公里、新南嶺隧道 3.087公里、金星沖特大橋2.991公里、大禾特大橋1.036公里,章水河大橋2.401公里等。
瀏陽河隧道是武廣線上的控制工程,是國內首座穿越城市、河流、高速公路的鐵路隧道,該隧道位於湖南省長沙市東部,全長10.115公里,屬於國內特長、特大斷面隧道。隧道為客運專線雙線,開挖寬度最大超過16米,開挖高度超過13米,斷面積超過160平方米,平均埋深在30~50米間,是國內鐵路區間隧道所少見的。瀏陽河隧道是我國高速鐵路隧道綜合性施工難度最大、長度最長的高速鐵路隧道,該工程難點多,技術含量大。
瀏陽河隧道穿越市區建築物、立交橋等市政設施,具有複雜環境條件下城市捷運隧道工程的特點。該隧道施工豎井最深達54.45米,與一般捷運施工豎井比較,提升高度和出砟能力差別很大,隧道穿越地層又多為泥岩、泥質砂岩和砂質泥岩等Ⅳ~Ⅵ級軟弱圍岩,除個別地段風化不均勻,地下水可能滲出外,多數圍岩的滲透係數小,是良好的阻水地層,對銑挖法施工較為有利,但對大跨度斷面的穩定極為不利。由於武廣客運專線工期十分緊迫,必須採取多分段(即長隧短打,被4個輔助坑道辟分5段)高速度的機械化施工方式,才能滿足武廣客運專線總工期的要求。
為確保24個月工期內完工,參建各方均採取了超常規的施工方案,一是設3座豎井、1座斜井,加上進出口共6個工作面同步展開施工,中鐵四局和中鐵一局分別擔負了北段和南段各3個工作面的施工任務。二是採用以非爆破銑挖法為主的施工工藝,加快施工進度。其中,銑挖機修建鐵路隧道,在國內尚屬首次。同時他們還採用先進的地質預報,全面監控地質情況,根據地質情況進行施工作業,使工程進度處於可控狀態之中。
由武廣Ⅱ標一項目隊隧道分隊施工的瀏陽河隧道2#豎井開挖斷面大,達197m2,是一般城市捷運豎井斷面的六倍多,地質條件差,井身16m範圍軟岩部分為回填土及流砂層,含水量豐富,16米以下為泥質砂岩,須進行爆破開挖,加之開挖深度達54m,且豎井二次襯砌採用逆作法施工,即開挖一環襯砌一環,豎井的裝砟運輸、模板支撐架上下井、襯砌砼的入模振搗等施工難度相當大。為保證2#豎井按期進入正線施工,該分隊在項目隊的領導下,制定了詳細的節點工期,大年三十,當千家萬戶沉浸在節日的歡慶中的時候,分隊2#豎井內大幹熱火朝天,施工人員正在緊張的對豎井二襯C-C段第一節(隧道上台階)進行砼灌注, 3月5日,正式進入隧道正線施工。
新牆河特大橋為武廣客運專線全線控制性工程之一,全長4.851公里,其主橋長400米,主跨上部結構為多跨72米預應力砼連續梁結構,基礎最大樁徑為2.2米,最長樁深61米,採用了先進的旋挖鑽機施工, 新牆河特大橋主橋自2006年11月18日開工,2007年3月12日,最後一根直徑為2.2米,砼為211立方米的鑽孔樁順利灌注完畢,終於搶在汛期來臨之前,安全、優質、快速地完成了主橋水中墩全部基礎施工,為後續施工贏得了時間。該橋成為武廣客運專線第一個主橋水中墩基礎施工全部完成的工程。
 武廣客運專線衡陽段的湘江特大橋由中鐵大橋公司負責承建,其他部分由中鐵三局負責施工。衡陽湘江特大橋全長2.326公里,共有62個橋墩,其中水中橋墩7個。橋墩所在湘江水深最高近13米,卵石層厚6米多,其施工難度是湘江上最大的。橋墩施工採用大型鋼結構件圍堰,用8個單元件圍成一圈,整個圍堰由3層組成,高度比5層樓還高,總重量265噸。
廣東省境內重點工程有大瑤山隧道群24.6公里,牛嶺隧道7.588公里、高嶺隧道5.558公里,黃秋山隧道4.237公里、山天尾隧道3.864公里、坪嶺隧道4.216公里、大窩山隧道3.894公里、北鄉特大橋4.029公里,西瓜地2#特大橋2.606公里、梅村特大橋2.579公里,武江特大橋1.516公里、白廟北江特大橋1.773公里,大燕河特大橋5.318公里,獅嶺特大橋4.618公里,花都特大橋4.882公里。
新大瑤山隧道群由大瑤山1號、2號、3號隧道組成,共約24.6公里。其中大瑤山1號隧道長10.081公里,已於2008年6月9日貫通,出口為167米橋接大瑤山2號隧道長6.027公里,出口為45米橋接3號隧道長8.289公里,分別由中鐵隧道局和中鐵十二局施工。
高嶺隧道洞門設計為帽檐斜切式洞門,洞門全長18米,斜切面與仰坡坡度均為1∶1.25。該洞門結構系在洞口襯砌斜切面加設一斜切橢圓台面帽沿構築而成,橢圓台面以襯砌斜切橢圓面為底面,其軸線通過底面橢圓中心並與之垂直,因此技術複雜,立模困難,施工難度大。項目部根據斜切帽檐式隧道洞門的特點,購買專用模板,採用模板台車配合綜合鋼拱架立模,確保洞門模板穩固牢靠。技術人員全過程跟班作業,從技術交底、鋼筋焊接、立模、砼配合比選定、砼的澆築、拆模等工序嚴格按設計要求施工,確保了洞門施工質量和安全。
全長13.43公里的新廣州站流溪河特大橋里水段長度為3.5公里。西華海跨線橋是流溪河特大橋里水段的重點攻關項目,該跨線橋具有大跨度、深水基礎和水中爆破三個難點,是目前世界上跨度最大、施工難度較高的高速鐵路跨海橋。據了解,目前世界上高速鐵路最長的跨海橋只有100米,而西華海跨線橋長168米,是目前世界上最長的高速鐵路跨海橋。
流溪河大橋工程地域跨度大,征地拆遷數量多。直到2007年3月初,征地拆遷工作才得到突破性的進展。3月8日,防護樁施工隊伍進場,雙壁鋼圍堰加工隊伍進場,北岸圍堰施工隊伍進場。至3月28日,南岸21根抗滑樁和23根鋼管樁已全部完成。北岸築島工作也告完成,並開始防護樁的施工。29日上午,河床清礁作業船在南岸289#主墩位置開始清礁作業,標誌著西華海連續剛構下部作業施工正式開工。
