南京捷運S8線

項目簡介

南京捷運S8線是南京捷運正在建設的一條幹線,一期工程全部在江蘇省南京市境內,北起六合區金牛湖,南至浦口區大橋北路(泰山新村站),沿江北大道經過大廠、浦口沿江、橋北地區,未來將延伸至安徽省天長市

一期工程

規劃

南京捷運S8線一期原為南京捷運11號線是南京浦口區和六合區的通勤捷運線。南京捷運S8線一期工程起點位於浦口區泰山新村站,途徑浦口、六合兩區,終點位於六合區金牛湖站,線路全長45.216km,總投資130億元。
全線共設車站17座,地下站6座,高架站11座。設大廠東車輛段,八百橋停車場,設大廠東、方州廣場主變電站,臨時控制中心設在車輛段內。
南京捷運S8線一期工程將於2014年青奧會前竣工,計畫於2014年6月30日開通試運營。這一 線路將與在建的捷運三號線在泰馮路站實現同站台免費換乘。屆時,城區的市民可以搭乘捷運去金牛湖看青奧帆船比賽。
據介紹,南京捷運S8線一期工程,是保障2014年南京青奧會舉辦的重點配套項目,也是推進南京市捷運網路化建設的重要通道之一。該工程南起泰山新村站,北至金牛湖,線路全長45公里,其中地下線路長約11公里,高架線路長約34公里,共設車站17座。工作人員介紹,南京捷運S8線一期工程,站點多以高架站為主,泰山新村站、龍池站等通過浦口、六合老城區的站點都是地下站,總共有6座,其餘11座車站都為高架站。此外,為了避免二次施工,站點施工將會配合江北大道改造同期進行,為市民的生活降低影響。

站名


序號

站名

站位及命名理由說明

1

泰山新村站

位於大橋北路與泰馮路、寧六公路、泰西路環交廣場東側。以南京家喻戶曉的“泰山新村”江北區片名命名。

2

泰馮路站

位於泰馮路與規劃中心路的交叉路口,與捷運3號線“泰馮路站”同站換乘,故名。

3

高新開發區站

位於學府路與六合大道交叉口北側500米。南京高新技術產業開發區是全國首批國家級開發區,以該車站鄰近“高新開發區”而取名。

4

信息工程大學站

位於六合大道上,鄰近南京信息工程大學校門口,故名。

5

卸甲甸站

位於芳庭路與六合大道交叉口南側。卸甲甸因當年項羽領兵卸盔甲休整而得名,因該車站鄰近此區域,故傳承和弘揚老地名而取名。

6

大廠站

位於健民路與六合大道丁字路口北側。“大廠區”是一條已經消失的政區地名,為了復活大廠人對“大廠”這一老地名深厚的情結,以該車站位於原“大廠區”境內而取名。

7

葛塘站

位於楊村路與六合大道交叉路口的北側。以該車站鄰近“葛塘街道”及其駐地“葛塘集”自然鎮而取名。

8

長蘆站

位於六合大道與乙烯路交叉口南側。“長蘆”為南京長江北岸重要的區域名稱,以該車站鄰近原“長蘆鎮”區域而取名。

9

化工園站

位於六合大道與方水路交叉口。 南京化學工業園區是國家級化工開發區,是集石化、機電、新材料、生命醫藥等為一體的產業園區,已成為中石化集團重要的化學工業基地之一,以該車站緊鄰化工園管委會而取名。

10

六合開發區

位於六合大道與農場河路交叉口南側。六合經濟開發區將建成具有鮮明產業特色的六合新城區,以該車站位於“六合開發區”範圍內而取名。

11

龍池站

位於六合大道與白果東路交叉口東南側。以該車站鄰近六合著名的“龍池”而取名。“龍池舉網”自古為六合八景之一,特產“龍池鯽魚”,亦名“芙蓉鯽魚”,是六合獨具特色的宴客佳肴,飲譽國內外。

12

雄州站

位於原雄州鎮雄州南路、雄州東(西)路與龍津南路交叉路口。“雄州”已成為六合區城市中心代名詞,寧通、寧連、雍六高速在這裡交匯,故取此名。

13

鳳凰山公園站

位於延安路與秦苑路交叉口,毗鄰鳳凰山公園東大門。以該車站緊鄰景色秀麗的“鳳凰山公園”而取名。

14

方州廣場站

位於方州路、延安北路交叉口,毗鄰方州廣場。以該車站毗鄰風景如畫的“方州廣場”而取名。“方州”為南京六朝時期陳的一個古政區名,為了展示六合的悠久歷史,除有“方州廣場”外,附近還有“方州路 ”、“方州花園”等以“方州”命名的地名,故取此名。

15

沈橋站

位於六合區原沈橋鎮,金江公路與長平路交叉路口。以該車站位於 “原沈橋鎮”而取名。“沈橋”亦是清朝時期的一個重要的自然村,故取此名。

16

八百橋站

位於六合區八百橋鎮中部,南鋼鐵路專用線南側。以該車站位於“八百橋”自然鎮而取名。“八百橋”唐代為橋名,後橋邊興市,民國稱八百橋鎮。今稱八百橋,為重要的農村新型集鎮。原是八百橋鎮政府所在地,現為金牛湖街道駐地,故取此名。

17

金牛湖

位於金牛湖景區內,車站設定在金牛湖路東南側,是南京捷運S8線一期工程終點站。以該車站位於風景怡人的金牛湖風景區內而取名。

線路顏色

最新公布的南京捷運S8線線路顏色為深橘黃色。

日程表

2013年6月30日 實現土建洞通
2013年10月31日 正線軌通,也就是鋪軌完成
2013年12月31日 將完成電通
2014年2月1日 南京捷運S8線將進行2個月的系統總調試
2014年2月寧天首列車交付
2014年4月1日 試運行
2014年7月28日 開通運營

最新進展

記者從南京捷運建設指揮部獲悉,南京捷運S8線一期工程鳳凰公園站主體結構順利封頂,成為南京捷運S8線線首個封頂的地下車站。
據了解,鳳凰山公園站是南京捷運S8線一期工程六個地下站之一,車站為標準島式結構,總長151.6m。車站呈南北走向,位於鳳凰山公園東側。南京捷運建設部門工作人員告訴揚子晚報記者,鳳凰山公園站所在的地方是老城區的中心地帶,由於管線繁雜、周邊淺基礎的老建築多、商鋪、居民多,人流量大,被參建人員戲稱為“六合的新街口站”。成為南京捷運S8線線首個封頂的地下車站。
據介紹,總投資約130億元的南京捷運S8線一期工程南起大橋北路,向北沿大橋北路、泰馮路、江北大道、金江公路至金牛湖,全長45.2km,全線設定車站17座,其中地下站6座,高架站11座。根據建設計畫,南京捷運S8線一期工程預計今年11月底將實現“洞通”,2014年青奧會前全線建成通車。
5月2日下午11點50分,經過17小時14分鐘的連續施工,南京捷運S8線一期工程TA03標雄州站最後一段頂板混凝土完成澆築,至此雄州站主體結構順利完成封頂。
南京捷運S8線一期工程TA03標雄州站位於六合區棠城廣場,沿南北方向設定,與遠期14號線通道換乘。車站為12米島式站台,地下兩層三跨矩形框架結構。車站總長160.7m,標準段寬20.7m,開挖深度為16.3m。
雄州站主體結構的順利封頂,標誌著雄州站結構施工重點將由主體結構轉移到附屬結構上來,為南京捷運S8線全線按時通車奠定了堅實基礎。
南京捷運S8線鐵路 17個車站“大名”敲定
17個車站

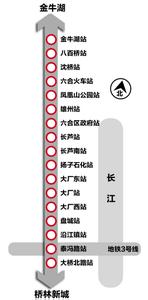

南京捷運南京捷運S8線一期車站命名方案日前向社會公布徵求意見,昨天,南京市地名辦在廣泛收集民意、研究論證之後最終敲定了17個站的“大名”。現代快報記者第一時間了解到,與此前發布的方案比,17個名字有近一半都是集思廣益後,採納了市民提出的建議後作出了調整。 現代快報記者 項鳳華
17個站名
多半代表片區
命名方案公布後,社會各界獻計獻策,提出了許多建設性意見。
現代快報記者發現,17個大名中,有10個都是區域性名稱,比如,“泰山新村”“大廠”都是南京家喻戶曉的江北區片地名;“長蘆”為南京長江北岸重要的區域名稱;“南京高新開發區”是全國首批國家級開發區;“南京化學工業園區”是國家級化工開發區。
南京市地名辦有關負責人表示,南京捷運S8線不同於主城區的捷運站名,外地人更關注到了某一片區,而對於本地人來說,在具體的指位上則不需太確切,因為他們到哪站下車,心裡都很清楚。
卸甲甸、長蘆
老地名啟用
在此前徵求意見時,“四周站”曾讓很多人納悶,這到底是哪一站?後來,才了解到,原來這個站點鄰近四周社區。“不如叫個響亮點的名。”市民和地名專家們一起動腦筋,最終相中了“卸甲甸”這個老地名。“這可是個古地名,卸甲甸位於六合區南部。歷史上項梁、項羽起義軍在渡江西進擊秦時,曾在此卸甲休整,後人便以卸甲甸定為地名。”該負責人表示,以老地名命名的站點還有雄州、長蘆等。保護傳承老地名,最好的方式是讓它“復活”,真正融入市民生活中。今後,老地名周圍新建的居民區、建築物以及橋樑道路等項目命名時,將儘量重新啟用或移植使用這些老地名。
12月最新進展
南京捷運S8線一期工程高架橋上,工人們正在緊張架設動力電網,以實現年底全線通電,為2014年初系統總調試奠定基礎。南京捷運S8線一期工程起點位於浦口區泰山新村站,途經浦口、六合兩區,終點位於六合區金牛湖站,線路全長45.216公里,總投資130億元。全線共設車站17座,地下站6座,高架站11座。

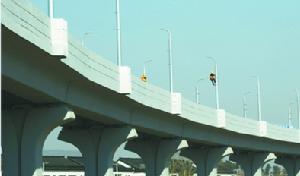

工人們正在緊張架設動力電網

中鐵電氣化局城鐵公司南京捷運S8線吹響決戰決勝衝鋒號
由中鐵電氣化局城鐵公司參建的南京捷運S8線工程施工生產已經進入多點開花、全面鋪開的施工決戰階段,為確保南京捷運S8線按期、安全、優質地完成,12月19日下午4點,中鐵電氣化局集團城鐵公司在南京市六合區舉行南京捷運S8線一期工程設備系統誓師動員大會,掀開了南京捷運S8線“決戰決勝100天、確保工期目標實現”的大幹帷幕,做出莊嚴承諾。
中鐵電氣化集團公司副總經理、南京公司董事長周志宇出席動員大會並做重要講話。中鐵電化集團南京有限公司總經理張永康、黨工委書記王志堅應邀參加。城鐵公司總經理劉培棟、黨委書記齊波及公司全體領導班子成員、各部門負責人和一線參建員工齊聚一堂,共同參加了誓師動員大會。大會由齊波主持。
城鐵公司總經理劉培棟在動員大會上講到,今天召開南京捷運S8線設備系統攻堅100天誓師動員大會,標誌著南京捷運S8線設備系統工程即將掀起攻堅會戰新高潮!2013年9月,為確保南京捷運S8線一期設備系統工程安全順利進行,城鐵公司在南京公司的領導、支持下,秉承“提前介入、建好寧天”的宗旨,以最快的速度進駐施工現場。在工程建設中,項目部超前籌劃,精心組織,見縫插針,逐步打開了施工局面,使工程建設得到了有力的推進、取得了積極的進展。在此,代表公司向項目總部、全體參建員工提出要求:一要統一思想,提高認識,堅定必勝的信心和決心。二要進一步最佳化施工組織,確保常態下難以實現的節點工期按期實現。三要靠前指揮,加大幹部盯崗力度,強化架子隊管理模式,確保工藝、工法、技術標準落實到工程的每一個環節、每一個作業面,確保我們城鐵公司承擔的設備系統工程優質高效建成。在此,向集團公司領導、南京公司領導承諾:城鐵公司將舉全公司之力,一定保證人員、機械裝備、物資和資金等各方面的投入,為南京捷運S8線設備系統全面推進提供強大的、有效的支持!
寧天城際吹響決戰決勝衝鋒號

南京公司黨工委書記王志堅指出,南京捷運S8線一期BT工程項目,是2014年青奧會政治工程和南京江北人民實現“主城夢”的民生工程,承載著股份公司、集團公司領導的殷殷重託,被集團公司領導定位為里程碑工程、示範工程、標誌工程、品牌工程、關係企業發展大局的“天字號”工程!在南京捷運S8線工程進入決戰決勝的關鍵時刻,城鐵公司召開這次誓師動員大會,非常及時、意義重大。他說,從2012年6月21日正式開工經過550天艱苦卓絕的鏖戰,南京捷運S8線一期工程已經像一條躍出藍圖、呼之欲出的蛟龍,雛形初具,縱貫江北,成為世人驚嘆目光中的一道靚麗的風景線。南京捷運S8線建設大軍像攀登珠峰的勇士,已經把萬仞千峰踩在腳下,正站在向頂峰衝刺的突擊營地上,取得了不起的階段性成果。但同時前途依然艱險,仍面臨重大考驗。他要求,全體參戰將士一定傳承集團公司的優秀企業精神和優良傳統作風,發揚光大“萬難不辭、一往無前”的南京捷運S8線精神,系統籌劃、科學組織、精細施工,用勤勞和智慧創造城市軌道交通建設中的新奇蹟,實現安全、優質、高效、期到必成的莊嚴承諾!
集團公司副總經理周志宇代表集團公司向在南京捷運S8線英勇奮戰的全體將士表示了衷心的感謝和深切的問候!他說,中鐵電化局走過了55個春秋,承擔了中國超過80%的電氣化鐵路施工,進入軌道交通領域也有20餘年。南京捷運S8線是集團公司的天字一號工程,建好南京捷運S8線工程責任重大、使命光榮。今天參加誓師動員大會的建設者中,有各個專業的精英,也有轉戰南北戰功顯赫的技術專家能手,更有多年並肩戰鬥、榮辱與共的參建隊伍。現今,大家齊聚寧天,共同為南京捷運建設奉獻聰明才智和辛勤汗水,這是大家的光榮,更是大家的責任和義務。只要大家萬難不辭,一往無前,勇於跨越促創乾、追求卓越爭一流,南京捷運S8線就一定能夠實現期到必成的目標。他要求,參建的各級幹部和廣大員工,要在建設施工中不講困難,不講理由,不講條件,主動作為。以這次誓師動員大會為起點,迅速掀起南京捷運S8線設備系統攻堅會戰的熱潮,不辱使命,不負重託,高標準、高質量完成好南京捷運S8線建設任務,為南京人民再奉獻一個精品工程,助“魅力花”香飄全中國、鬥豔全世界。

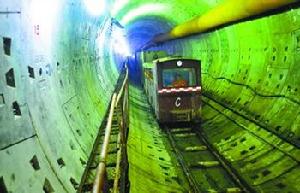

隧道內部
隧道方面
隨著南京捷運S8線一期工程步入地下掘進施工階段,根據設計和施工工籌安排,全線地下線全部採用盾構法進行施工。根據施工節點安排,13台盾構機將於2013年1月至3月陸續下井掘進施工,確保地下線路施工的進度和安全要求。方州廣場站與沈橋站盾構區間單線全長599 米,分為左右兩條線路,盾構圓形隧道管片外直徑為6.2米,內直徑為5.5米,壁厚為0.35米,環寬為1.2米。盾構在掘進過程中將沿途下穿寧啟鐵路、葛前河等較大風險源。根據施工工籌安排,左右線盾構施工將由一台盾構機完成,先由左

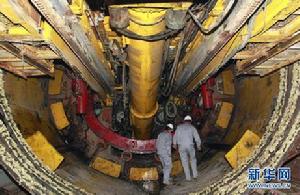

掘進隧道中
線開始由北向南掘進,4月15日由方州廣場車站北側結構主體預留盾構吊出井出洞,然後解體轉場至右線盾構始發井,於5月15日再度始發,8月15日右線隧道施工完成。南京捷運S8線工程全線推進順利,所有地下盾構將按計畫陸續始發;高架區間2013年11月底進入架梁施工,已完成架梁193片;9個高架車站已進入實體施工;機電系統設備招標工作進入尾聲。鋪軌及機電安裝單位3月份將陸續進場施工。
2014年1月,隧道方面已全線洞通。
探訪南京南京捷運S8線鐵路建設工地
南京捷運S8線是南京捷運正在建設的一條幹線,青奧會的重點配套項目。南京捷運S8線一期於2012年06月21日開工,總投資約130億元。

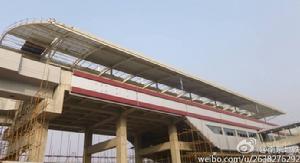

大廠站

列車照片

南京捷運S8線列車採用的是4B鼓型車,捷運族論壇上曝光了車身式樣,圖中可以看出,列車是黑色整體配深橘黃色,整體看起來大氣沉穩。
首列車

車站效果圖

南京捷運S8線率先曝光了2座車站的建成效果圖,分別為金牛湖和大廠西站。

二期工程

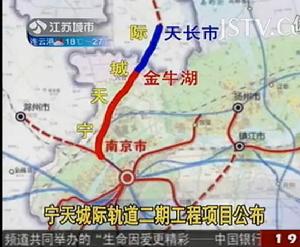

寧天城際二期項目公布
記者從安徽交通部門了解到,南京捷運S8線二期全長約25公里左右。屆時,南京主城到天長可以乘捷運3號線轉南京捷運S8線一期、南京捷運S8線二期即可直達。
根據南京捷運S8線二期的招標公告,二期線路全長25公里左右,占地約1000畝,全線設8個站,起點位於江蘇省南京金牛湖,途經長興、福勝、汴橋、晏公、田莊,終於安徽省天長市市區。項目計畫總投資為50億元,南京捷運S8線項目建成後,安徽天長將更緊密融入南京都市圈
南京捷運S8線二期的走向和初步站點也已出爐。南京捷運S8線二期工程天長段全長約25公里左右,全線設8個站。具體走向為:起點始於南京金牛湖,途經長興、福勝、汴橋、晏公、田莊,終點為安徽天長市。二期工程的時間表尚未出爐。
根據《江蘇省沿江城市群城際軌道交通線網規劃》,未來的南京捷運S8線一期還將與捷運11號線貫通運營,規劃中的捷運11號線是從大橋北站往南至濱江村站,屆時全線將近70公里。如果將來加上天長段的25公里,這將是一條近100公里的跨省超長城際線。南京捷運S8線全線貫通後,南京到天長的時間將從1小時縮短到半小時。
