烏東德水電站

烏東德水電站

烏東德水電站位於四川會東縣和雲南祿勸縣交界的金沙江河道上,是金沙江水電基地下遊河段四大世界級巨型水電站——烏東德、白鶴灘水電站、溪洛渡水電站和向家壩水電站的第一梯級,上距觀音岩水電站253公里,下距白鶴灘水電站180公里。控制流域面積40.61萬平方公里,占金沙江流域面積的86%;多年平均流量3810立方米/秒,徑流量1200億立方米。烏東德水庫初設蓄水位975米,總庫容76億立方米,調節庫容26億立方米,防洪庫容14.5億立方米。電站裝機容量870萬千瓦,多年平均年發電量約387億千瓦時。按2003年價格水平,工程靜態投資約220億元。

基本信息

簡介

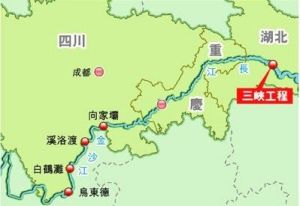

2烏東德水電站

烏東德水電站壩址位於四川省會東縣和雲南省祿勸縣交界的金沙江下遊河道上,是金沙江水電基地下遊河段四大世界級巨型水電站——烏東德、白鶴灘水電站、溪洛渡水電站和向家壩水電站的第一個梯級,上距觀音岩水電站253km,下距白鶴灘水電站180km。電站控制流域面積40.61萬km2,占金沙江流域面積的86%;多年平均流量3810m3/s,徑流量1200億m3。

烏東德水庫初設蓄水位975米,總庫容76億m³,調節庫容26億m³,防洪庫容14.5億m³。初選電站裝機容量870萬千瓦,多年平均年發電量約387億千瓦時。引按2003年價格水平估算,工程靜態投資約220億元。

樞紐

烏東德水電站樞紐工程為Ⅰ等大(1)型工程,樞紐工程主體建築物由擋水建築物、泄水建築物、引水發電建築物等組成。擋水建築物為混凝土雙曲拱壩,壩頂高程988m,最大壩高270m;泄洪採用壩身泄洪為主,岸邊泄洪洞為輔的方式。電站廠房布置於左右兩岸山體中,均靠河床側布置,各安裝6台單機容量為850MW的混流式水輪發電機組,總裝機容量10200MW。

移民

根據《預可行性研究報告》,烏東德水電站建設征地涉及四川、雲南兩省的10個縣(區)32個鄉鎮69個行政村,建設征地陸域面積105.36平方公里(樞紐工程建設區占地面積11.10平方公里,水庫淹沒區94.26平方公里,不含影響區土地),其中四川省44.16平方公里,雲南省61.20平方公里。建設征地區總人口23408人,房屋面積150.61萬平方米;耕園地面積4.29萬畝,林地0.74萬畝;淹沒二級公路1.7公里,三級公路3.4公里,四級公路17.0公里,大型橋樑2座,碼頭6處,高壓輸電線116.3公里,35千伏變電站1座,通訊線67.33桿公里,廣播線27.9桿公里,淹沒影響水電站3座(裝機容量96020千瓦)、取水泵站(房)14座,文物古蹟4處,淹沒及浸沒影響成昆鐵路約79.7公里。按2010年第1季度價格水平計算,移民靜態補償總投資132.29億元。
工程籌建期3年,第一批機組發電工期約為6年半,總工期約為8年。
烏東德水電站籌建期“三通一平”施工項目包括對外交通、場內交通、人工骨料加工系統、業主基地和施工營地、渣場及存料場的建設、施工供電系統、施工供水系統、油庫及加油站建設、工程征占地及移民安置、施工區環保水保工程、其他籌建工程等。籌建工期為33個月。
烏東德壩址施工占地面積12.32平方公里,其中陸域10.95平方公里,水域1.37平方公里。右岸涉及雲南省祿勸縣烏東德鎮新村和阿巧村,左岸涉及四川省會東縣新馬鄉獅子尾村、白鶴村、三台村,洛左鄉河門口村,共3個鄉(鎮)6個村。征地範圍內人口1477人。規劃生產安置人口1021人,計畫全部在本鄉(鎮)安置,其中本村安置212人,出村本鄉(鎮)安置809人;規劃搬遷安置總人口1752人,全部在本鄉(鎮)安置,其中本村安置943人,出村本鄉(鎮)安置809人。

工程進度

位於昆明市祿勸縣和四川省會東縣交界的烏東德水電站已得到國家發改委批准,前期各項工作即將啟動。烏東德水電站處於金沙江下遊河段四個水電梯級的第一個梯級,是國家“十二五”期間在金沙江下游建設的重大水電工程,涉及川、滇兩省。電站總裝機容量為9600mw,規劃2012年正式開工建設,2014年工程截流,2020年投產發電。建成後融發電、防洪、航運和攔沙等功能為一體,對川、滇兩省經濟社會發展和“西電東送”具有重要戰略意義。2015年4月20日至23日,水電水利規劃設計總院在北京主持召開會議,審查並通過了《金沙江烏東德水電站可行性研究報告》(樞紐部分)。會議認為,報告達到了可行性研究階段勘測設計工作內容和深度的要求,基本同意該報告。 24日中國長江三峽集團公司在金沙江烏東德水電站舉行建設動員會,主體工程正式開工建設,這是中國目前已經核准建設的第三大水電站、世界已建和在建的第七大水電站,裝機容量1020萬千瓦。預計2020年實現首批機組發電、2021年12月全部機組投產發電。

規模

烏東德水電站樞紐工程由混凝土雙曲拱壩、泄水建築物及左右岸地下引水發電系統等組成。最大壩高265m,地下電站廠房位於左右兩岸,各安裝6台混流式水輪發電機組,單機容量72.5萬千瓦。總裝機容量為12x72.5=870萬kw。

烏東德水電站是我國繼三峽、溪洛渡之後的第三座千萬級巨型水電站,這也是四川的第二座千萬級水電工程項目。水電站位於四川、雲南兩省交界處,是金沙江下游幹流上四個階梯水電站之一。該電站正常蓄水位975米,總裝機容量1020萬千瓦,工程總投資約967億元。

建設

烏東德水電站烏東德水電站
電站建設征地涉及四川、雲南兩省4州(市)9縣(區)陸域面積約104平方公里,需搬遷人口近4萬人,征占用耕園地近5萬畝。工程籌建期3年,第一批機組發電工期約為6年半,總工期約為8年。

烏東德水電站籌建期“三通一平”施工項目包括對外交通、場內交通、人工骨料加工系統、業主基地和施工營地、渣場及存料場的建設、施工供電系統、施工供水系統、油庫及加油站建設、工程征占地及移民安置、施工區環保水保工程、其他籌建工程等。籌建工期為33個月。

烏東德壩址施工占地面積12.32km2,其中陸域10.95km2,水域1.37km2。右岸涉及雲南省祿勸縣烏東德鎮新村和阿巧村,左岸涉及四川省會東縣新馬鄉獅子尾村、白鶴村、三台村,洛左鄉河門口村,共3個鄉(鎮)6個村。征地範圍內人口1477人。

規劃生產安置人口1021人,計畫全部在本鄉(鎮)安置,其中本村安置212人,出村本鄉(鎮)安置809人;規劃搬遷安置總人口1752人,全部在本鄉(鎮)安置,其中本村安置943人,出村本鄉(鎮)安置809人。

發展

隨著這一項目的開工建設,其辦公、生活、培訓基地也將隨之落戶昆明,落地烏東德鄉。

烏東德鄉位於祿勸縣境內最北端,南臨馬鹿塘鄉,西接皎平渡,東北與四川省會東縣新馬、倮佐、龍樹、可河、鐵柳五個鄉隔金沙江相望。

全鄉國土面積184.1平方公里,轄8個村委會81個自然村,共有農戶4203戶16297人,居住著漢、彝、傣、僳僳、佤、壯等民族。“更名為烏東德鄉,鄉里將以此為契機,圍繞烏東德電站建設,解放思想,加快發展,深入貫徹落實科學發展觀。”鄉黨委書記李壽學和鄉長徐順珧在接受記者採訪時說,要把電站建設好,首先要克服基礎設施滯後,勞動者素質不高,生態脆弱的瓶頸,實施城鎮化建設,調整農業產業結構,通過科教興鄉、生態建設戰略,力求在人才培養、管理、服務、新農村建設等方面取得新的突破。

同時,在鞏固糧食產業發展的基礎上,把礦產、畜牧、林果、烤菸、蔬菜、旅遊培育成支柱產業,最終實現烏東德鄉經濟社會又好又快發展!為了配合烏東德電站建設,目前,烏東德鄉已專門新修了28公里長的烏(烏東德)新(新村)公路,在電站的主戰場——新村啟動了一個占地35畝的新集鎮,新建了一條街道。

日前,仇和要求就電站建設成立市、縣、鄉三級領導小組及配套基礎設施建設領導小組;市屬有關部門配合,做好前期工作,確保工程的順利啟動,並將其列為昆明市重點項目之一跟蹤督辦,增強策應投資的內應力。對此,祿勸縣及烏東德鄉將舉全力做好烏東德電站建設征地協調及相關服務工作,為前來投資者搞好服務、做好保障、當好後勤,為電站的建設和鄉鎮的發展創造最良好的軟環境。

烏東德壩址大壩為混凝土雙曲拱壩,泄洪建築物採用壩身泄水孔口與岸邊泄洪洞相結合,壩身設定5個表孔和8箇中孔,右岸布置兩條泄洪洞;壩身泄洪消能採用“挑跌流+預挖深水墊+接地式護岸”的消能防沖保護方式,泄洪洞出口採用挑流消能的布置方式。

效益

烏東德水電站是流域開發的重要梯級工程,有一定的防洪、航運和攔沙作用;建設烏東德水電站有利於改善和發揮下游梯級的效益,增加下游梯級電站的保證出力和發電量。

電站開發任務以發電為主,兼顧防洪,並促進地方經濟社會發展和移民民眾脫貧致富
