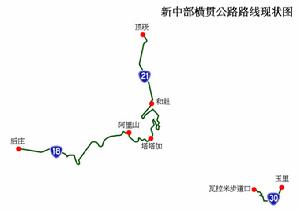

新中橫公路

新中橫公路

新中橫公路,又稱新中部橫貫公路,為連線台灣省的東部與西部之間一條橫貫公路,位於台灣島中央地帶,如今則被稱塔塔加為新中橫公路最高點,海拔2610米。

現今新中橫公路是一條“沒有橫貫”的公路。現今新中橫公路是一條“沒有橫貫”的公路。
新中橫公路,又稱新中部橫貫公路,為連線台灣省的東部與西部之間一條橫貫公路,位於台灣島中央地帶,以玉山為中心,分出:嘉義—玉山、水裡—玉山、玉里—玉山,由此三線構成Y字狀路網。雖然是以玉山為中心,實際的交會點卻是於沙里溪頭,歷經數次變更,最後將交會點設於東埔山埡口,如今則被稱塔塔加為新中橫公路最高點,海拔2610米。
1970年代,正值十大建設的實行之際,台灣省政府計畫新辟三條橫貫公路,並列為十二項建設計畫之一。1980 年代,已經開工的新中橫公路,因生態保育的意識逐漸抬頭,以及玉山國家公園劃設於新中橫公路通過之路線,形成公路開發與生態保育之間的轉折點,政策有六年時間游移不定,一度允許榮工處(今榮民工程公司)繼續向西辟建至大分,最後在環境影響評估的審查下,由行政院下達放棄興建之行政命令,全線於1991年1月1日通車,形成一條“沒有橫貫”的公路。

歷史

背景及緣起

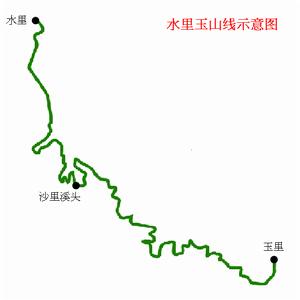

新中橫公路初期計畫是水裡到玉里。新中橫公路初期計畫是水裡到玉里。
1974年9月20日,有鑒於既有三條東西橫貫公路 ,仍不足以便利東部與西部的開發,為達到區域均衡發展,行政院預定計畫再開鑿三條東西橫貫公路,分別於北部、中部以及南部辟出。1977 年9月23日,行政院宣布將新辟東西橫貫公路三條列入十二項建設計畫,待十大建設完成後,即可實行。由於嘉義與玉里之間受到地形阻隔,且是台灣島中央地帶,並因玉里位於花東縱谷之中央地帶,使嘉義與玉里之間的來往得仰賴中橫公路或南橫公路,為改善東部與西部之間的交通,以縮短運輸里程,可促進東部地區繁榮,以達到均衡發展之目的,故興建新中橫公路。另外,沿線富產山地資源,可發展林業、農業、礦業等,以及沿線有高山景觀與不同的林相呈現,配合第三條內陸縱貫公路計畫,可聯繫日月潭、阿里山、曾文水庫等風景區,構成一條旅遊線。興建歷程

台灣省公路局從五萬分之一地形圖進行選線,選出烏來宜蘭線、霧社銅門線、水里鳳林線、嘉義玉里線、三地門知本線,其中嘉義玉里線即新中橫公路,該線的踏勘人數最多,開闢的路線也最長。1975 年10月15日,由14個單位組成一支踏勘隊,從和社出發,沿八通關古道,經八通關後,捨棄從大水窟翻越稜線之路線,沿濃溪而行,在大水窟至尖山之間稜線通過中央山脈,沿闊闊斯溪而行,經大分後,一路沿拉庫拉庫溪下降。10 月25日抵達終點玉里。踏勘期間,對外通訊是使用飛鴿傳書,與外界保持聯繫。
水裡玉里線行經信義鄉之路段,基於經濟價值的考量,該路段與嘉義至阿里山的公路同等重要,也為配合施工之需,從阿里山東延,與原計畫路線相接,將嘉義玉山線納入該計畫內,形成三條橫貫公路的雛型。1978 年5月,行政院核准辦理嘉義玉山線、水裡玉山線、玉里玉山線,全線總長265.6公里,工程費總計新台幣36點2億元,工期預計6年完成。由於新增一條嘉義玉山線,在1978年10月成立新橫貫公路工程總處,便於同年11月派出測量隊前往嘉義玉山線。1979 年4月,新中橫公路進入定線測量工作,三線交會點計畫設於沙里溪頭,海拔約2100米。基於迫切的需要,嘉義玉山線早於1977年進行嘉義阿里山路段改善工程。1979 年9月,嘉義玉山線動工。1980 年1月,水裡玉山線動工。1980 年10月,有鑒於沙里溪頭之地形不利於三線交會,故變更至塔塔加鞍部附近,海拔約2500米。1980 年11月,為配合水裡玉山線改線而測量,經測量人員發現,嘉義玉山線與水裡玉山線皆於玉山前峰北麓行經,形成上、下兩線接近的情況,恐有養護疑慮,經討論後,決議變更至東埔山埡口,海拔2160米,因此使嘉義玉山線里程數縮短7.5公里。
1981年7月,玉里玉山線動工。因玉里玉山線有97公里路段是計畫通過玉山國家公園,在生態保育的意識抬頭之下,引起民間與學界關注。1983 年6月,為配合內政部建設署的三項原則:不超過海拔2600米、不經過八通關、避讓玉山國家公園,台灣省公路局對塔塔加鞍部至大分之路段選出三條路線,唯第四條路線是符合三項原則,其路線沿林道,經過梅蘭鞍部,於梅山口銜接南橫公路,台灣省公路局認為此一路線不符計畫效益。最後,經由中華顧問工程司進行玉里玉山線環境影響評估,評估結果認為公路的開闢會造成環境受到破壞,有水土流失之虞,以及玉山國家公園的設立,公路的開闢會對生態保育與自然面貌的維護有不良影響,因此台灣省政府決定放棄興建。1976 年4月3日,行政院經決議通過,玉里玉山線依現狀予以停止辦理。1989 年5月31日,行政院回復台灣省政府,對於玉里玉山線的恢復興建之問題,待台灣省公路系統的評估完成後,再行決定。1991 年,行政院決定放棄玉里玉山線興建計畫,予以停止興建。

完工通車

1982年9月30日,嘉義玉山線在嘉義至阿里山之路段完工通車。1983 年1月,水裡玉山線在頂崁至神木村之路段完工通車。1986 年6月,嘉義玉山線全線完工通車。水裡玉山線的通車延宕多時,直到克服47K~53K的地層滑動,才於1990年12月完工。1991 年1月1日,水裡玉山線開放通車。自此連貫嘉義與水裡之間的交通,唯玉里玉山線中斷,東埔山埡口成為嘉義玉山線、水裡玉山線交會所在,位置也就是現今的塔塔加。

養護狀況

公路總局為解決每逢颱風大雨造成道路與橋樑中斷的問題,於2002年間便開始著手辦理,將台21線95k~114K分成兩項路基橋梁復建工程,十八重溪橋、陳有蘭溪橋、筆石橋先於2003年12月動工,松泉橋、神和橋與愛玉橋則於2004年3月動工,工程全採用長跨徑箱型鋼樑。2006年10月26日,台21線十八重溪橋~愛玉橋等六座橋樑全線通車。由於豐丘明隧道南端路段,受到土石流及邊坡坍塌,造成台21線中斷,故公路總局於2006年間辦理規劃“台21線豐丘明隧道改建橋樑工程”。
2007年1月9日公告,為配合玉長公路通車,台18線有15公里路段併入台30線。2007 年6月,為配合高鐵太保站的啟用,公路總局將阿里山公路起點西遷,總里程數增加近14公里,使舊樁號得全數換新,其終點於塔塔加,總長度為109.9公里。2007 年7月,台21線豐丘明隧道改建橋樑工程動工。2008 年9月14日,辛樂克颱風降下暴雨,導致八掌溪水衝垮五虎寮橋。2009 年3月,於原橋址下游約300米處動工新建五虎寮橋。同年3月27日,台21線豐丘明隧道改建橋樑工程完工,沙里洞橋隨新橋啟用後,將橋名變更“沙里凍橋”。2010 年7月31日,舉行通車剪彩儀式,新建五虎寮橋啟用。

路線概述

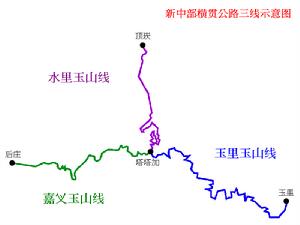

新中橫公路三線形成Y字狀路網。新中橫公路三線形成Y字狀路網。
新中橫公路最初計畫是北起於南投水裡,經沙里溪頭、八通關 ,東迄於花蓮玉里,後來考量到嘉義通往阿里山的公路也具有重要價值,故將嘉義玉山線列入該計畫,三線交會於沙里溪頭,使新中橫公路的三線形成 Y字狀路網。這三線分別是:嘉義玉山線、水裡玉山線、玉里玉山線,其中橫跨於台灣島中央地帶,計畫連線起東部與西部是嘉義玉山線、玉里玉山線,兩線的總長度約204公里。其路線歷經數次變更後,現今的新中橫公路如下所示:嘉義玉山線

嘉義玉山線又稱嘉義玉山段,西起於嘉義后庄,東迄於東埔山埡口,全長90.2公里。全線橫跨嘉義縣中埔、番路、竹崎、阿里山等四鄉以及南投縣信義鄉,並以觸口分成平地與山區兩路段:觸口以西是利用原有道路進行改善,其行經后庄、頂六、吳鳳廟,越過八掌溪後,抵達觸口,此路段計長16.8公里;觸口以東屬於山區路段,僅在20K~24K與60K~66K為新辟成道路,以及從72K開始之路段,乃利用原有的運材鐵道新辟成道路,其餘路段皆利用原有道路進行改善,其行經觸口、龍美(瀨頭)、隙頂、石桌、十字路、阿里山、自忠、新高口,抵達終點東埔山埡口止,此路段計長73.4公里。當通車後,嘉義玉山線在省道系統中,與玉里玉山線同被編入台 18線。歷經調整與變更後,現今台18線位於太保至塔塔加之路段。嘉義玉山線正因是嘉義通往阿里山的道路,故稱為“阿里山公路”。

水裡玉山線

水裡玉山線又稱水裡玉山段,北起於水裡頂崁,南迄於東埔山埡口,全長71公里。全線位於南投縣境內,行經水裡、信義兩鄉。自頂崁至神木村是利用既有道路改善而成,此路段計長34.3公里;由神木村至東埔山埡口之路段為新辟,此路段計長36.7公里。在和社以北之路段,水裡玉山線大致是沿陳有蘭溪畔而建,直到陳有蘭溪於龍神橋附近與濁水溪匯流後,便沿濁水溪畔而行。由北向南,水裡玉山線途經頂崁、新山、郡坑、上安、信義、豐丘等聚落。由東岸橫跨陳有蘭溪之後,水裡玉山線改行西岸,繼續向南,經過和社後,便沿和社溪西岸而行。跨越和社溪之後,路線急遽改向,高度逐漸攀升,以東埔山塊為分水嶺,由和社溪東岸行至沙里仙溪西岸,之後的路段多以回頭彎方式攀升,經同富山後,水裡玉山線大致與東埔山稜線的走向近乎平行,直到終點東埔山埡口。現今,水裡玉山線在省道系統中,被台灣省公路局編入台 21線的一段。由於台21線是第三條縱貫公路,且位置靠近中央山脈,故稱為“第三條內陸縱貫公路”。

玉里玉山線

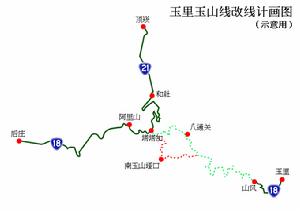

為配合玉山國家公園,將玉里玉山線改線。為配合玉山國家公園,將玉里玉山線改線。
玉里玉山線又稱玉里玉山段,西起於東埔山埡口,東迄於花蓮玉里。起初,計畫全長102.7公里,利用既有道路7.1公里改善,其餘95.6公里路段則需要新辟;經變更後,全長為122公里,利用既有道路7.2公里改善,其餘114.8公里路段則需要新辟。全線橫跨於南投縣信義鄉、高雄市桃源區、花蓮縣卓溪鄉以及花蓮縣玉里鎮。原計畫於東埔山埡口與嘉義玉山線、水裡玉山線交會,因玉里玉山線自玉里向西興建至14.6公里處便終止,使得東埔山埡口僅嘉義玉山線、水裡玉山線交會,東埔山埡口現今改稱“塔塔加”。玉里玉山線在省道系統中,與嘉義玉山線同被編入台18線,後來為配合玉長公路的通車,公路總局將台18線玉里至山風之路段納入台 30線。
原計畫路線是自三線交會點開始,先通過塔塔加鞍部、沙里溪頭,經玉山之路段,乃配合地形折繞,之後抵達全線最高點,海拔2800米八通關。轉向東南,沿荖濃溪而行,在尖山一帶計畫興建隧道穿過中央山脈,此為南投、花蓮兩縣分界。通過中央山脈後,路線大致沿拉庫拉庫溪而行,沿途會計畫興建數座隧道及橋樑,以避開地形與地質的工程難題,其中部分路線大致沿八通關古道興建,最後至終點玉里,與台9線銜接。
後來因原計畫路線行經高山環境,有鑒於生態豐富,民間人士與專家學者憂感於公路的闢建,導致生態環境受到破壞,經政府核准設立玉山國家公園,使玉里玉山線為配合玉山國家公園,故變更原計畫路線。台灣省公路局將大分至塔塔加鞍部之路線變更,南玉山埡口至塔塔加鞍部之路段是計畫沿用楠梓仙溪林道進行改善,南玉山埡口至大分之路段則是新辟路線,行經安東崑山,跨越荖濃溪,穿過中央山脈。由於玉里玉山線的計畫路線變更前與變更後皆會通過玉山國家公園,內政部建設署曾建議其路線沿楠梓仙溪林道,向南與南橫公路銜接,後來台灣省公路局認為路線冗長而迂迴,最後經環境影響評估報告的審查,由行政院宣布將玉里玉山線依現狀予以停止辦理,使當時已完成14.6公里之路段就戛然而止。
