渝黔高速鐵路,即渝黔快速鐵路,北起我國四大直轄市之一的重慶市,經貴州省北部重要城市遵義市後向南到達貴州省省會貴陽市止。線路自重慶引出,經綦江、桐梓、遵義、息烽至貴陽北站,線路全長345公里。其中重慶境內112公里,貴州境內233公里,渝黔高鐵設計時速為250公里,建成後,時間將從現在的11小時縮短至96分鐘。重慶乘火車到廣州6小時。渝黔高速鐵路為我國高速鐵路網規劃中的一條重要的戰略要道。渝黔高速鐵路不但可使渝黔兩地之間運能翻番,還將成為重慶出海大通道。

基本信息

線路概況

線路介紹

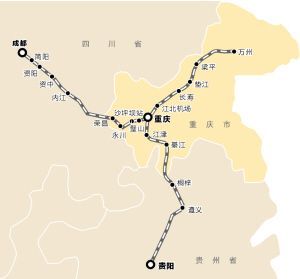

渝黔高速鐵路渝黔高速鐵路
老渝黔鐵路自重慶西站經綦江、遵義、息烽至貴陽北站,全長347公里。該線是西北、西南至華南地區快速鐵路通道的重要組成部分,也是溝通重慶、貴陽兩市的城際鐵路。據了解,渝黔線開行客車每日12對、貨車每日22對,線路通過能力利用率達95%,線路能力已飽和。

新建渝黔快速鐵路,將為舊渝黔鐵路姐妹路段,初步規劃為國鐵Ⅰ級,全程345公里,時速為200公里。渝黔快速鐵路將與蘭渝線、貴(陽)廣(州)線連線,成為西部另一個重要的快速出海通道。

新渝黔鐵路通車後,舊線路將逐步轉為貨運線路,渝黔快速鐵路將更多地執行客運任務。

線路走向

自重慶市中梁山東側的重慶西站(既有重慶東站)引出,向南經綦江,進入貴州省遵義市桐梓縣境內,經遵義市、息烽縣接入貴陽市新客站貴陽北站。正線長度345km。其中重慶市境內112km。貴州境內233km,橋隧總長264.29km,約占線路長度的77%。

站點分布

全線共設重慶西站、珞璜南、綦江東、趕水東、夜郎鎮、桐梓東、婁山關南、遵義東、苟江、息烽、扎佐東、貴陽北站12個車站。其中重慶西、貴陽北為客運站,其餘為中間站。

建設標準

鐵路等級:國鐵Ⅰ級;

正線數目:雙線;

設計時速:200km/h;

最小曲線半徑:5500m,重慶、貴陽樞紐梯級分布;

線間距:5.0m,部分限速地段根據線路允許速度確定;

限制坡度:9‰,加力坡18.5‰;

牽引種類:電力;

機車類型:動車組;

到發線有效長度:850m,部分650m;

列車控制方式:自動控制;

行車指揮方式:綜合調度集中。

資金預算

渝黔線項目總投資531.09億元,其中工程投資508.76億元,機車車輛購置費22.33億元。

新建工程

立項名稱是擴改,實際上是新建一條快速路線。

重慶段

2000年0月21日,渝黔鐵路(重慶段)改造動工。改造後重慶至貴陽客車平均旅行時間將由現今的10.5個小時縮短至2小時以內,將大大改善區域交通結構,並帶動沿線旅遊資源開發和中小城市發展。

此次擴能改造,渝黔鐵路將新建雙線客車平均旅行速度可達200公里/小時,重慶至貴陽客車平均旅行時間將由現狀的10.5小時縮短至2小時以內,成為重慶經遵義至貴陽間高效便捷的鐵路通道,並使該線路與蘭渝鐵路、貴廣鐵路共同構成高標準、大能力、快速度的鐵路通道,促進西南、西北與珠三角、港澳等地區人員、物資交流。

2011年3月,鐵道部以鐵鑒函〔2010〕1909號批覆了渝黔鐵路新線初步設計,為該項目上半年內全面開工建設創造了有利條件。

根據批覆,渝黔新線鐵路正線全長345公里,總投資516億元,其中重慶市境內116公里,投資額268億元。項目一次新建雙線,速度目標值按200公里/小時,並適當預留提速條件。重慶樞紐內將同步建設相關客貨通道聯絡線。此外,經爭取,鐵道部批覆同意增設珞璜南客站,將對推動江津珞璜片區產業和城鎮發展提供有力支撐。

鐵道部與重慶市政府於2010年底聯合舉辦了渝黔新線鐵路項目開工動員大會,但因鐵道部自2010年出台了項目施工單位招標必須按照施工圖招標的新規定,該項目未能實質性開工建設。初步設計批覆後,正協調設計單位加快施工圖設計進度,以確保項目按計畫於今年上半年內全面開工建設。

貴州段

2010年10月23日上午,重慶至貴陽鐵路(貴州段)項目建設動員大會在貴州省遵義市隆重舉行。

2013年10,遵義境內146公里路段的各項目標段都已全線開工建設,各項工程建設順利推進,渝黔高鐵線路中最大的中間站——遵義東站已經進入基礎開挖階段,而連線站前廣場與市區的城市主幹道路已經建成。

渝黔鐵路新線,北與成渝高鐵和蘭渝鐵路,南與滬昆、貴廣高鐵黔桂鐵路相銜接,會在貴州境內形成縱貫南北、橫跨東西、四通八達的現代化鐵路網,對於從根本上改變貴州鐵路交通的落後狀況、形成大進大出的鐵路運輸格局、充分發揮貴州的資源和區位優勢、加快工業強省和城鎮化帶動戰略、提高農業產業化和旅遊服務業發展水平、促進遵義和畢節等革命老區扶貧開發、推動貴州實現歷史性跨越具有極為重要的意義。

2016年11月12日,渝黔快速鐵路貴州段首條接觸線成功架設。

重點工程簡介

(1)新白沙沱長江特大橋

橋樑全長5324m,主跨採用(81+162+432+162+81)m鋼桁梁斜拉橋,該橋預計施工工期為44個月。上層橋面為4線客運專線,下層橋面為雙線貨車線。

(2)夜郎河雙線特大橋

橋樑全長1114m,橋跨布置採用(5×32m簡支T梁+370m上承式鋼筋混凝土拱+16×32m簡支T梁),施工工期預計42個月。

(3)朝門烏江雙線大橋

橋樑全長433m,主跨採用(92+168+92)m預應力混凝土剛構,施工工期30個月。

建設報導

重慶市發改委表示:借修建渝黔鐵路新線的契機,將對重慶鐵運格局作調整,實現客貨分流;為此,在重慶火車站(菜園壩)和重慶火車北站(龍頭寺)外,修建重慶第3鐵路客運站也勢在必行。

據悉,第3客運站被命名為重慶西站,選址於位於上橋附近的現有重慶東站地塊,主要承接南北向客車客流,重慶北站主要承接東西向客流,重慶站主要承接成渝城際客流。

開通時間

成都鐵路局稱,“渝黔(重慶至貴陽)高鐵和成貴(成都至貴陽)高鐵目前正在按照計畫施工且進展順利,渝黔高鐵預計2017年底建成通車,通車後,貴陽至重慶只需要2小時”。

建設意義

渝黔鐵路是川渝、西北地區通達貴州、廣西、廣東、海南的便捷、快速、大能力通道的重要組成部分。其有利於促進區域經濟發展,加強西南、西北、華南三大經濟區合作,改善渝黔間交通條件,促進渝黔兩省市經濟快速發展;有利於縮短重慶至貴陽、廣州時空距離,提高通道運輸能力和質量,完善我國京廣線以西重要的南北向鐵路骨幹通道;有利於構建重慶、川東、川北大能力出海通道,進一步擴大對外開放。因此,改建渝黔鐵路無論在國民經濟還是路網中都有重要的意義和作用。
