洛陽市民對捷運的關注度不斷升溫。從洛陽市發改委軌道辦獲悉,洛陽捷運1號線、2號線建設規劃已經於8 月底完成,目前已提交省發改委審核。確定的1號線與之前相比向東延伸2.67公里,新增兩個站點。軌道辦相關負責人表示,省發改委審核通過後,將上報國家發改委,最終提交國務院。"如果審批過程一路綠燈,2014年將開工。

基本信息

線路簡介

建設規劃

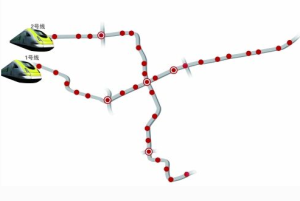

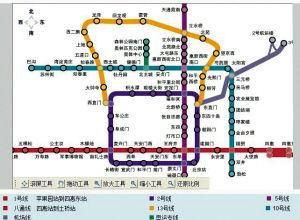

洛陽捷運一號線洛陽捷運一號線
洛陽市政府網站的“連線政府”欄目,網友發帖諮詢洛陽要規劃幾年完成捷運建設。洛陽市發改委回復稱,根據洛陽市軌道交通建設規劃,1號線計畫於2014年開工,4條線路建設周期均為5年,分別於2019年、2024年建成。

2012年12月8日,記者來到洛陽市發改委軌道辦,相關負責人告訴記者,1號線、2號線的建設規劃已編制完成,並於8月底上報河南省發改委審核,待其審核通過後,整體規劃將上報國家發改委,並與國家住建部聯合審查,最終再上報給國務院。如果審批過程一路綠燈,2014年就能開工建設。洛陽軌道交通建設還涉及文物保護評估、地下環境評估、土地利用評審等環節,這些都將制約其工程進度。

此外,這些都還是初步方案,最後站名及開工具體時間,還有待上級審核。

主要站點

谷水西——秦嶺路——景華路——長安路——青島路——牡丹廣場(1號線與三號線在此換乘)——七里河——王城大道——解放路(一號線與二號線在此換乘)——東周王城廣場——定鼎路——金業路(一號線與四號線在此換乘)——老集——爽明街——金海馬家居廣場——塔西——史家灣——康樂街——文化街——瀍河東

未來發展

根據《洛陽市城市總體規劃(2011-2020年)》規劃,除了1號、2號線外,還有3號、4號線路。軌道辦負責人表示,3號、4號線也列入未來規劃,還未進行建設規劃編制,軌道交通是一個長久的系統工程,由於投資巨大、建設周期長、影響廣泛,地質、文物等各方面的不確定因素,都可能影響到工程。

1號線概況

1號線全長22.97公里,其中高架線路長1.40公里,過渡段長0.47公里,地下線長17.45公里。線路起點谷水西、終點瀍東車輛段。

共設站點19座。其中,高架1座,谷水西站,其餘均為地下站18座。全線設3處換乘站,在牡丹廣場站與3號線換乘,在解放路站與2號線換乘,在金業路站與4號線換乘。

2號線概況

2號線全長23.55公里,其中高架線路長4.6公里,過渡段長0.4公里,地下線長18.55公里。線路起點楊冢車輛段(含1號線停車場)、終點劉富村停車場。

全線共設站點19個,其中,高架站4座,分別是寨坪村站、衡山路站、下溝村和華山北路站;其餘15座為地下站。站間最小間距為0.815公里(洛陽火車站至健康東路),最大間距為2.02公里(寨坪村站至衡山路站),平均站間距為1.28公里。

換乘站4座,分別是華山北路站、解放路站、開元大道站和龍門大道站,其培訓中心與1號線共享。

關於3號線、4號線

據悉,根據規劃,3號線起點位於新規劃的310國道與華山路交叉口,沿華山路向南到中州西路,之後沿中州西路向東到太原路,經牡丹廣場、南昌路、河洛路,然後從瀛洲大橋側面穿越洛河,經開元大道向東進入伊濱區(終點),全長31.2公里。

4號線起點位於現310國道與洛孟公路交叉口,沿洛孟公路向南,穿越隴海鐵路到洛陽東站,之後經環城北路、環城西路、金業路,從洛陽橋側面穿越洛河到龍門大道,沿龍門大道一直到龍門石窟,全長17.4公里。

2號線與3號線換乘站。根據規劃3號線起點位於新規劃的310國道與華山路交叉口。

1號線新增兩個站:據悉,1號線和之前確定的方案有微調,長度延長至22.97公里,由17個站點增至19個站點,新增康樂街站、文化街站兩個站點。
