地下工程測量

地下工程測量

地下工程在規劃、設計、施工、竣工及經營管理各階段所進行的測量工作,包括鐵路隧道、道路隧道、城市地下鐵道、地下防空建築群、地下電站、水工隧洞、航運隧道、艦艇掩蔽隧洞、飛機掩蔽隧洞、地下油庫、地下倉庫、地下工廠等的工程測量。

基本介紹

地下工程測量地下工程測量
地下工程在規劃、設計、施工、竣工及經營管理各階段所進行的測量工作,包括鐵路隧道道路隧道、城市地下鐵道、地下防空建築群、地下電站、水工隧洞、航運隧道、艦艇掩蔽隧洞、飛機掩蔽隧洞、地下油庫、地下倉庫、地下工廠等的工程測量。地下工程規劃設計、施工階段,視工程規模的大小和建築物所處的地下深度,需要使用已有的各種大、中比例尺地形圖,或測繪專用地形圖。地形圖測繪範圍,除滿足主體工程和附屬工程的設計需要外,還應考慮在岩體掘空後,地面沉陷、岩體移動以及地下水滲入的可能影響範圍。
測圖比例尺,對大型地下工程,規劃階段為1:5000~1:25000;初步設計階段為1:1000~1:5000;施工設計階段為1:200~1:1000。對小型地下工程,初步設計和施工設計用圖常一次測繪,比例尺採用1:500~1:2000。此外,還要測繪必要的縱、橫斷面圖以及地質剖面圖等。

施工測量

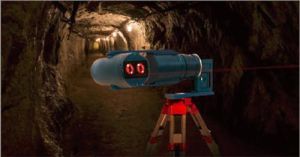

在施工階段,配合施工步驟和施工方法,進行施工控制測量以及建築物的定線放樣測量,保證地下工程按照設計正確施工。

地下工程施工控制測量

分為地面控制和地下控制兩部分,並將兩部分聯測,形成具有統一坐標和高程系統的控制網。如果通過豎井施工,要進行井上、井下的平面和高程聯繫測量。平面聯繫測量是通過井筒進行聯繫三角形測量,將地面近井控制點的平面坐標和方向傳遞到井下平面控制點上,作為井下導線的起算坐標和起算方向。單井平面聯繫測量通常採用重錘投放兩條鋼絲,測定垂線投放點的坐標和投點連線的坐標方位角,地下導線即由此傳算。近代已逐步採用光學投點儀、雷射垂準儀陀螺經緯儀定向的方法代替上述幾何聯繫測量。如有已掘成的兩個豎井,彼此有坑道連通,則可通過井下導線連線兩個豎井的投點,進行兩井定向測量。高程聯繫測量通常採用吊垂線法、長鋼尺法或長鋼絲法,近代則採用電磁波測距儀測深的方法。地面控制測量和地下控制測量所用儀器、工具(尤其丈量工具),應進行檢定,取得一致的標準。

地面平面控制一般採用導線、測角網、測邊網或邊角網。高程控制一般採用水準網或電磁波測距三角高程控制網。

地下控制測量從各洞口或井口引進,隨坑道掘進而逐步延伸。地下控制網的形狀和測量方法,依坑道的形狀和淨空的大小而定。平面控制一般多採用導線或狹長的導線網。在地下導線中,採用能夠保證設計精度的陀螺經緯儀,加測一邊或數邊的陀螺方位角,可減少橫向貫通誤差的積累。小型地下工程常採用中線控制。高程控制一般採用水準測量或電磁波測距儀測高。地下所設的控制點比較容易產生位移,在使用前應予檢測。

地下工程的定線放樣

主要根據施工中線和施工水準點進行。先根據施工中線和水準點放樣出開挖斷面的中心點,布置炮眼進行鑽爆,或以掘進機械進行開挖。近代已用雷射導向的方法操縱掘進機械的進程。待洞體成型或部分成型後,即根據校準的中線放樣斷面線,進行襯砌。隧道(洞)、坑道貫通以後,施工中線即可對接,此時要測算坑道橫向縱向、高程和方向的貫通誤差,並進行調整。在放樣精度要求較高時,貫通誤差調整前,應先進行貫通測量,亦即將相向開挖兩洞口附近的洞外控制點(或洞內貫通面兩側的導線控制點)連成貫通導線或貫通水準線路,重新施測並加以平差。在允許調整的範圍內,所有重要放樣工作,都以平差後的坐標和高程作為調整施工中線和放樣的依據。地下工程襯砌後,要進行斷面測量,核實淨空。對於洞室、地下油庫等還要進行實際庫容的測算。

地下工程竣工測量

地下工程竣工後要測制竣工圖和記錄必要的測量數據,在經營管理階段還要進行地下工程的設備安裝、維修改建、擴建等各種測量工作。

地下工程施工時,因岩體掘空,圍岩應力發生變化,可能導致地下建築及其周圍岩體下沉、隆起、兩側內擠、斷裂以至滑動等變形和位移。因此,必要時,從施工前開始,直到經營期間,應對地面、地面建築物、地下岩體進行系統的變形觀測,以保證安全施工,鑑定工程質量,開展相應的科學研究工作。
