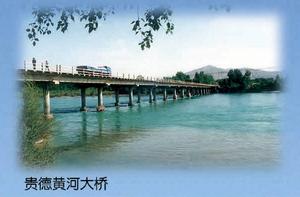

貴德黃河大橋

貴德黃河大橋

貴德黃河大橋位於寧貴公路112公里處,即原黃河浮橋下游100米處。 大橋全長264.4米,橋面淨寬7米,兩側另加0.75米寬的高台人行道,橋淨高12.95米,大橋載重負荷標準汽車15噸,掛80噸。 大橋修建工程共完成混凝土總量1332立方米,石徹護坡539立方米,鉛絲石籠1680立方米,完成土方30000立方米,砂礫石路面16100/3.6公里。

貴德黃河大橋貴德黃河大橋

大橋簡介

貴德黃河大橋,修建工程自1976年4月籌備備料,11月19日正式開始動工,於1977年12月13日完成了大橋的主體修建工程,1977的12月至1978年4月完成了收尾工程,1978年5月大橋工程全面竣工。6月1日,貴德縣各族人民慶賀貴德黃河大橋修成,剪彩通車。黃河大橋的建成,進一步改變了黃河上的交通面貌,使兩岸人民和寧貴公路上行馳的車輛暢通無阻。
貴德黃河大橋位於寧貴公路112公里處,即原黃河浮橋下游100米處。大橋結構為雙柱式鑽孔灌注樁工型梁少筋微彎板組合結構的鋼筋水泥橋,共有16孔,每孔距離16米,另加1孔8米板梁橋。大橋全長264.4米,橋面淨寬7米,兩側另加0.75米寬的高台人行道,橋淨高12.95米,大橋載重負荷標準汽車15噸,掛80噸。大橋修建工程共完成混凝土總量1332立方米,石徹護坡539立方米,鉛絲石籠1680立方米,完成土方30000立方米,砂礫石路面16100/3.6公里。工程總耗用水泥960噸,鋼材227噸,木材953立方米。
貴德黃河大橋的修建經費全部由青海省經計委和交通廳等有關部門投資,共耗資262.5萬元,其中付30萬個勞動工日工資56.1萬元,材料費66.5萬元,材料等運輸費16.8萬元,工程損失3萬元。
