尼爾基水利樞紐

尼爾基水利樞紐

在巔連起伏的大小興安嶺之間,蜿蜒走出一條千里大江--嫩江。它像一條銀色的飄帶,在東北大地上翩翩起舞。嫩江沿岸是中國蒙古、滿、朝鮮、鄂倫春、鄂溫克、達斡爾等少數民族的聚居地,是重要的工農業重地,具有豐富的自然資源。嫩江流域屬於寒溫帶半濕潤大陸性氣候,是一條由北而南流向的"倒江",支流眾多,且集中於右岸。這種獨特的地理環境及氣候,決定了它不僅是一條美麗、富饒之江,同時又是一條多災多難、桀驁不遜之江。從50年代起,特別是"98特大洪水"之後,在黨中央、國務院的親切關懷下,在水利部、黑龍江省政府、內蒙古自治區政府的領導下,在幾代水利工作者的辛勤努力下,尼爾基水利樞紐被確定為國家十五期間重點項目,西部大開發標誌性工程之一,並於2001年11月批准立項。

基本信息

地理位置

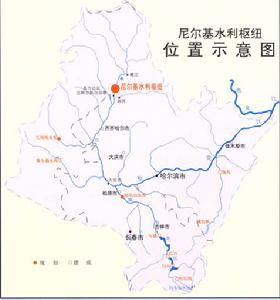

尼爾基水利樞紐尼爾基水利樞紐位置示意圖
尼爾基水利樞紐位於黑龍江省與內蒙古自治區交界的嫩江幹流上,壩址右岸為內蒙古自治區莫力達瓦達斡爾族自治旗尼爾基鎮,左岸為黑龍江省訥河市二克淺鎮,距下游工業重鎮齊齊哈爾市約189公里。嫩江發源於大興安嶺伊勒呼里山,由北向南流經黑龍江、內蒙古、吉林三省(自治區),在黑龍江省肇源三岔河匯入松花江,幹流全長1370公里,流域面積29.7萬平方公里。尼爾基水利樞紐壩址地處嫩江幹流的最後一個峽谷,扼嫩江由山區、丘陵地帶流入廣闊的松嫩平原的咽喉,樞紐壩址以上控制流域面積6.64萬平方公里,占嫩江流域總面積的22.4%,多年平均徑流量104.7億立方米, 占嫩江流域的45.7%。

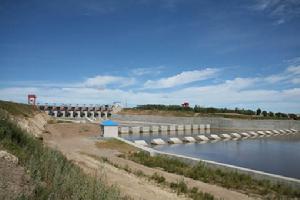

工程規模

尼爾基水利樞紐尼爾基水利樞紐
尼爾基水利樞紐是以防洪、城鎮生活和工農業供水為主,結合發電,兼有改善下游航運和水環境,並為松遼地區水資源的最佳化配置創造條件的大型控制性工程。尼爾基水利樞紐工程正常蓄水位216.00米,校核洪水位219.90米,設計洪水位218.15米,防洪高水位218.15米,汛期限制水位213.37米,死水位195.00米,水庫總庫容86.1億立方米,其中防洪庫容23.68億立方米,興利庫容59.68億立方米,總裝機為25萬千瓦,多年平均發電量6.387億度。

1、防洪:工程建成後,可使齊齊哈爾市防洪標準由50年一遇提高到100年一遇,樞紐至齊齊哈爾河段的防洪標準由20年一遇提高到50年一遇,齊齊哈爾以下到大賚段的防洪標準由35年一遇提高到50年一遇。

2、工農業供水及濕地保護:在設計水平年時,水庫為下游城鎮生活和工業供水10.29億立方米;農業灌溉供水16.46億立方米,可使下游灌溉面積發展到454萬畝;向濕地供水3.28億立方米,保持和恢復濕地面積,改善生態環境。

3、發電:尼爾基水電站裝機250MW,在最大負荷時可承擔調峰容量180MW,占系統調峰容量的3.5%,占水電調峰容量的9.8%,對於增加黑龍江省電網調峰容量,緩解電網調峰容量緊缺和水火電比例嚴重失調問題將起到重要作用。

4、航運:松花江航道是東煤西運和進、出口至俄羅斯遠東地區的重要運輸線,隨著上游工農業用水的增長,河道內徑流勢必減少,尼爾基水利樞紐建成後,多年平均為船運補水8.2億立方米,可使哈爾濱控制斷面保證率90%的船運流量由201立方米/秒提高到550立方米/秒,為松花江船運發展創造有利條件。

5、水環境保護:嫩江齊齊哈爾段和松花江幹流的哈爾濱江段是松花江流域的主要污染區域,江水受到各種污染物污染,特別是枯水季節尤為嚴重。在採取污水治理措施的同時,保持一定流量,對緩解水質污染問題十分必要。尼爾基水利樞紐建成後,設計水平年可為水庫下游提供補償水量4.75億立方米,使齊齊哈爾江段流量不小於35立方米/秒,哈爾濱江段流量不小於250立米/秒。

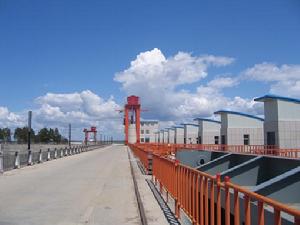

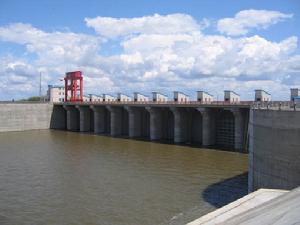

工程布置

尼爾基水利樞紐尼爾基水利樞紐

尼爾基水利樞紐工程主要由主壩副壩溢洪道、水電站廠房及灌溉輸水洞(管)等建築物組成。工程等別為一等工程,主要建築物為Ⅰ級,地震設防烈度為Ⅶ度。大壩總長7265.553米,最大壩高 40.55 米,壩頂高程221.00米。正常運用洪水標準為千年一遇(15000立方米/秒),非常運用洪水標準為可能最大洪水(24900立方米/秒)。
主壩:主壩建於主河床部位,全長1807.31米(含電站廠房149米),建基高程180.3~186.5米,壩頂高程221.00米,最大壩高40.55米。壩頂寬度8米,上下游壩坡採用二級坡,馬道高程205.00米,馬道寬3.55米。上游壩坡均為1:2.2,下游壩坡分別為1:1.9和1;2,上游壩面採用混凝土護坡,下游壩面採用碎石護坡,下游壩址設貼坡式排水體。主壩非明渠段為碾壓式瀝青混凝土心牆砂礫石壩;導流明渠段為碾壓式瀝青混凝土堆石壩,主壩右端通過混凝土翼牆與電站廠房相連線,並設有長79.80米的堆石過渡壩段。在主壩心牆以下,由於壩基座落在中強透水的砂礫石和含泥砂礫石層上,壩基採用0.8米厚的混凝土防滲牆防滲。

左副壩:左副壩建於左岸二級侵蝕堆積階地上,為粘土心牆砂礫石壩,壩長1459.29米,最大壩高23.00米,壩頂高程為221.00米,壩頂寬8米。上下游面均採用一級坡,坡度比均為1:2.75。粘土心牆中心線位於壩軸線上游,距壩軸線2米,頂寬3米。

右副壩:右副壩建於右岸白土山台地上,為粘土心牆砂礫石壩,壩長3998.953米,最大壩高15.50米,壩頂寬8米。上下游坡均採用一級坡,坡度比均為1:2.8。粘土心牆中心線位於壩軸線上游,距壩軸線2米。心牆上下游設水平和豎向反濾層。

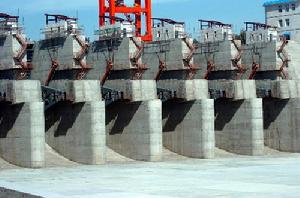

溢洪道:泄洪建築物為開敞岸坡式溢洪道。溢洪道工程位於右岸白土山台地上,穿越右副壩,溢流前緣總寬166米,縱向長度875米,溢流堰面採用WES曲線,堰頂高程199.8米,共11孔,單孔淨寬12米。採用差動式底流消能。主要包括引水渠、控制段、泄槽段、消力池、護坦段和尾水渠段等建築物。設計泄洪流量:12111立方米/秒,校核泄洪流量:20300立方米/秒。

尼爾基水利樞紐尼爾基水利樞紐
水電站廠房:水電站為河床式電站,發電機房尺寸149×26.1×60.64米,安裝四台ZZA833--LH--640型水輪發電機組,單機容量62.5兆瓦。安裝兩台規格SFP9-150000/220主變壓器,輸出電壓220kV。

左岸灌溉管:左岸灌溉管建築物由進水口段、閘前灌溉管段、閘門井段、閘後灌溉管段、出口閘室和消力池組成。左岸灌溉管總長178.10米;洞徑2.0米。供水流量10立方米/秒。

7、右岸灌溉洞:右岸灌溉輸水洞承擔莫力達瓦達斡爾族自治旗灌區的灌溉任務。建築物由進水口、輸水洞、出水口三部分組成。建築物總長736.742米。洞徑3.6米,混凝土襯砌厚度為0.5米。供水流量為34立方米/秒。

工程投資

修改後的概算總投資為76.59億元,其中樞紐工程投資28.72億元,水庫淹沒處理補償投資46.81億元,水土保持工程投資4634萬元,環境保護工程投資2310萬元,電站送出工程投資3738萬元。出資方案為中央投資52.87億元,黑龍江省投資8.53億元,內蒙古自治區投資1.8億元,銀行貸款13.39億元。

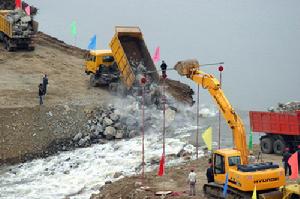

工程施工

尼爾基水利樞紐尼爾基水利樞紐

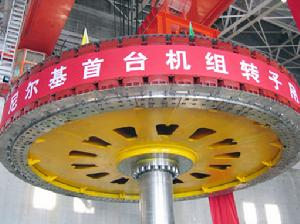

尼爾基水利樞紐總工期為5年,於2001年6月1日開始施工。施工導流採用兩期導流,第一期為左岸明渠導流,第二期為廠房安裝間壩段臨時底孔導流。2001年11月8日實現一期截流,於2004年9月15日實現二期截流,2005年9月11日下閘蓄水,2006年7月16日首台機組併網發電,2006年12月底主體工程全部完工。
完成主要工程量:土石方開挖609.8萬m3;土石方填築916.7萬m3;混凝土澆築104萬m3;瀝青混凝土3.25萬m3;水工金屬結構製作安裝7000t;啟閉設備安裝19台套;水輪發電機組安裝4套;主變電設備安裝2台套。主體工程共劃分8個單位工程,124個分部工程,33383個單元工程。經松遼水利委員會主持驗收,其中7個單位工程優良,合格率100%,優良率87.5%;分部工程優良108個,合格率100%,優良率87.1%;單元工程優良27816個,合格率100%,優良率83.3%。

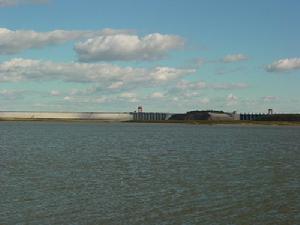

移民安置

尼爾基水利樞紐尼爾基水利樞紐大壩合攏
尼爾基水庫征地移民工作實行“省(區)政府領導,縣(市、旗)政府實施,業主參與管理,水利部行業指導”。建設單位主要負責征地移民工作協調、進度控制、計畫管理等工作,對移民監理工作的督促檢查和指導工作。自2001年5月至2006年底,庫區217m動遷線以下的移民全部搬出庫區,庫底清理驗收工作已完成,滿足了工程蓄水發電運行要求。庫區共新建移民安置點72個,實際共累計動遷安置移民14980戶、55616人,其中:黑龍江省側移民9667戶、35150人,內蒙古側5313戶、20466人。共新建新村道路329.17km,供水管線388.94km,庫區專項工程:交通公路324.67km、供電線路(10kV)501.74km、電信線路287.73km。另外,移民安置收尾工作在2007年全部完成,共需動遷217m高程以上浸沒影響移民406戶、1427人。

工程管理

尼爾基水利樞紐尼爾基水利樞紐大壩合攏

尼爾基水利樞紐實行的是“建管一體”的管理體制。工程籌建和建設期間,建立主管部長、省長、自治區主席聯席會議制度,發揮政府職能,協調解決工程籌建和建設中的重大問題。聯席會議由水利部召集,松遼水利委員會為聯席會議辦事機構。按照水利工程建設管理體制改革要求,經水利部批准,松遼委和黑龍江省、內蒙古自治區聯合組建嫩江尼爾基水利水電有限責任公司,負責該工程建設和建成後的運行管理。公司設立董事會監事會總經理及三總師、若干中層管理部門(建設期間為7個處室,目前為11個處室)。

大事記

尼爾基水利樞紐尼爾基水利樞紐
2001年

2月26日,《尼爾基水利樞紐可行性研究報告》專家評估會議在長春召開。

6月1日,尼爾基水利樞紐一期導流等準備工程相繼開工。

7月2日,尼爾基水利樞紐工程初步設計審查會議在長春召開。
7月9日,嫩江尼爾基水利水電有限責任公司正式成立。

11月8日,成功實現大江截流,從此翻開了治理嫩江新篇章。

11月27日,國務院批准尼爾基水利樞紐可行性研究報告。

尼爾基水利樞紐尼爾基水利樞紐
2002年

3月25日,內蒙古自治區黨委書記儲波視察尼爾基水利樞紐。

4月14日,主壩填築,廠房及變電站、溢洪道土建工程相繼開工。

5月25日,水利部黨組成員、中紀委駐部紀檢組組長劉光和視察尼爾基水利樞紐。

8月9日,黑龍江省副省長申立國視察尼爾基水利樞紐。

7月15日,國務院總理辦公會議通過尼爾基水利樞紐開工報告。

7月17日,內蒙古自治區副主席譚博文視察尼爾基水利樞紐。

8月7日,水利部副部長張基堯視察尼爾基水利樞紐。

8月9日,黑龍江省委書記宋法棠視察尼爾基水利樞紐。

8月31日,尼爾基水利樞紐對外交通全線通車,均為優良工程,其中壩下交通橋的優良品率為99.4%。

10月20日,中國建設銀行啟動向尼爾基水利樞紐13.39億元的貸款。

11月30日,主壩基礎防滲牆工程通過驗收,優良品率為99%。

2003年

尼爾基水利樞紐尼爾基水利樞紐
4月14日,內蒙古自治區副主席岳福洪一行視察樞紐工程。

4月15日,溢洪道混凝土開始澆築。

4月20日,主壩碾壓式瀝青混凝土心牆開始施工。

4月25日,左副壩、右副壩相繼開工。

6月20日,尼爾基水利樞紐防洪標準達到百年一遇。

7月24日,全國人大農業和農村委員會原副主任委員楊振懷視察尼爾基水利樞紐。

7月28日,水利部黨組成員、中紀委駐部紀檢組組長劉光和視察尼爾基水利樞紐。

相關詞條

相關搜尋

熱門詞條

聯絡我們
