雍口水電站

雍口水電站

雍口水電站位於福建省尤溪縣境內,為閩江支流尤溪梯級開發的第五級水電站,下游距尤溪口28千米。該電站是以發電為主的低水頭河床式水電站。水庫總庫容3535萬立方米,調節庫容504萬立方米,正常蓄水位87.00米,屬日調節水庫。電站裝機2台,總裝機容量50MW,年平均發電量1.427億kW·h。是一座以灌溉和供水為主,兼有發電、防洪、環境保護等綜合效益的水利工程。

工程介紹

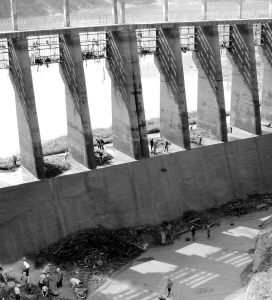

(圖)雍口水電站雍口水電站

1993年12月福建省計委批覆了雍口水電站工程項目建議書,1994年1月福建省建委會同福建省電力局審查通過了工程的初步設計報告。1994年9月動工,1997年10月二期工程截流成功,改由底孔導流。1998年11月水庫下閘蓄水,首台機組併網發電。1999年3月第二台機組投產發電,水庫蓄水至正常蓄水位87.00米。

水電站水力樞紐由左右岸混凝土重力壩、溢洪道排污孔、河床式廠房及戶外式升壓開關站等組成。標準子圍堰頻率為3

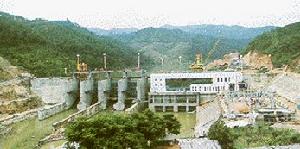

(圖)雍口水電站雍口水電站

3.3%,上游堰頂高程68.30立方米,下游堰頂高程67.90立方米,河床高程平均為63立方米。石子固疆斷面目在距水面2030米的高程用挖掘機築一條水下道路,防滲槽用斗容0.8斗的挖掘機盡臂拉槽,將防滲槽內覆蓋層填築在圍埂的後部,作為增加堰體強度的部分,為程式鋪築牯土堰體。縱向竹籠子圈堰縱向竹籠子圍堰高度5.3米,子圍堰總長490米,其中縱向竹籠子圍堰長29米,上下游士,石圍堰200米。裝機容量為5萬千瓦,大壩為砼重力壩。壩高32米、壩長260米、砼15.6萬立方米。大壩為砼重力壩。壩高32米,壩長260米,四孔溢洪道,河床式水電站廠房;戶外式升壓開關站,長60.6米,寬33米。

工程設計

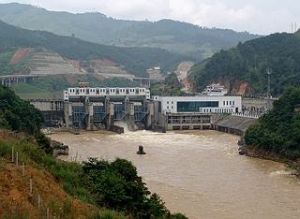

(圖)雍口水電站雍口水電站

雍口水電站一期子囤堰工程,施工工藝進行了改進,防滲效果好,圍堰整體穩定的目的。堅墊壬防滲方法簡化工藝竹牆丁字頭設計,屬河床式中水頭徑流電站。壩址以上流域面積4830立方米。戶內式升壓開關站布置在安裝場下游尾水渠左側。

攔河壩最大壩高32.8米,壩頂高程92.00米,壩頂全長260米。4孔溢洪道布置在河床中部,每孔淨寬15米,中、邊墩厚3米,溢流前沿總長75米,溢流堰採用WES曲線,堰頂高程72.00米,採用寬尾墩與消力池聯合消能。

內裝有2台單機容量為25MW的軸流轉槳式水輪發電機組,副廠房位於主廠房下游側。廠房右側布置寬5米、高2米的排污孔。水庫正常蓄水位877米,死水位817米,設計洪水位871.1米(P=0.1%),核定洪水位883.1米,最大壩高156米。在校核洪水位下,總庫容11.12億立方米,其中正常蓄水以下庫容9.98億立方米,正常蓄水位至汛期限制水位之間庫容4.247億立方米,死庫容2.24億立方米。設計枯水年寶瓶口現狀多進水量6.86億立方米。

投產發電

(圖)雍口水電站雍口水電站

尤溪雍口水電站首台機組投產發電。水電裝機容量達16.8萬千瓦。水電站是尤溪河流域規劃的第五梯級電站,總裝機容量5萬千瓦,年發電量可達1.43億千瓦時。該工程投資2.83億元。

自1997年6月工程正式開工以來,由合資四方組建的雍口水電有限責任公司按照現代企業運作方式,嚴格推行項目法人責任制,執行資本金制度。通過招投標,擇優確定施工單位、設備廠家,契約價比原概算降低了1024萬元。同時,由中國水利水電諮詢中南監理公司實行工程質量、工期、投資全方位監理,使工程建設在保證質量的前提下環環相扣,順利進展。由於管理科學、運作高效,雍口水電站廣大建設者齊心奮戰,工程比原計畫提前42天實現電站首台機組建成發電,為全面完成工程建設打好基礎。

建設始末

(圖)水電站設計圖紙水電站設計圖紙

1958—1959兩年,尤溪河經過初步勘測設計華東勘測設計院提出了按街面、水東、雍口三個梯級開發的方案,並對水東、雍口電站壩址選擇作了比較詳細的勘測。1959年底,尤溪河的鑽探勘測有了結果,平均比降1.3%,理論蘊藏量達66萬千瓦。但這個初設方案,只注重對尤溪河的水電資源的開發,卻忽視了尤溪縣的工農業生產、經濟建設,對尤溪人民的生活影響極大。如果按這個初設方案開發,除尤溪縣城外,幹流流域平谷、農田大部分被淹沒,像坂面、梅仙那樣人口密集的鎮都在淹沒之列。

這個初設方案有待改進、提高、最佳化。1978年,省水利電力勘測設計院肩負重託,開始對尤溪水文、地質蒐集資料,於次年完成了《福建省尤溪開發規劃報告》的撰寫。報告提出,尤溪河按街面、坂面、水東、汶潭、雍口五級開發。1986年,水電部水利電力建設總局審查通過了五級開發的方案。從此,吹響了尤溪河水電開發的新篇章。

1990年,上游裝機8萬千瓦的水東水電站的成功建設,開創了合資辦中電的路子,培養和造就了一批水電管理幹部和技術人才,積累了興建中型電站的經驗,為繼續開發尤溪河其他梯級電站奠定了堅實的基礎。為把夢幻變現實,尤溪縣人民政府一方面積極爭取立項審批,尋求合作夥伴,一方面籌集資金,抓規劃設計,做前期工作。“歸來笑拈梅花嗅,春在枝頭已十分”。1994年,春天來了,一輛輛小車駛進雍口,一位位專家、技術人員、金融界人士登上鯉魚崗,走下尤溪河,從此,開發雍口水電站的進軍號角吹響了。在合資各方股東的密切配合和努力下,雍口水電站的基建籌備工作也一天天進展。1996年11月8日,一個激動人心的日子,雍口電站恢復施工誓師動員大會隆重召開。

工程影響

雍口電站破土動工伊始,土建、設備製造、機組安裝、金結制安和線路架設等各方面建設都得到快速健康向前發展:土建承包商閩江局項目經理部,是一支征戰尤溪河的“建築鐵軍”,施工中他們迎戰一次又一次洪水襲擊,與洪水展開殊死搏鬥,靠著智慧和汗水,確保了目標的如期實現;具有長期金結制安經驗的葛洲壩人,在承擔雍口金結制安的繁重任務中,人人動腦筋,個個想辦法,頂著艱難與危險,硬是將16扇閘門、14扇攔污柵、9台啟閉機一次安裝到位;富春江水輪機製造廠為雍口電站提前發電,成立了設備專業組,加班加點,確保了設備的提前供應;機電安裝項目經理部的廣安公司,告別特區繁華都市和親人,安營紮寨在條件艱苦的工地,克服設備滯後和設備缺陷的因素影響,主動創造條件,奮力拚搏,為1#、2#機組提前投產發電贏得寶貴時間。如今,雍口電站建設的成就無不記載著這一支支建設者們的豐功偉績,他們不愧是光明的傳送者,他們功不可沒。

“源頭活水起宏圖”。工程基建告捷轉入電力生產經營後,公司瞄準目標:要以一流的隊伍、一流的管理、一流的效益步入全省中電一流行列。
