吊裝,是指吊車或者起升機構對設備的安裝、就位的統稱。

基本信息

簡介

吊裝吊裝
吊裝是一種針對設備就位的一種專用詞。吊裝一般需要吊具(或稱吊索具)配合進行,吊具由專業生產廠家製造。介紹吊裝技術,特別是使用起重機吊裝技術的專業網站,如起重機吊裝技術之家等。

注意事項

我們常遇到設備的裝、運、安裝等項工作,不論是採用扒桿起吊或是機械吊裝都應注意以下幾點:

吊裝中要求:

吊裝吊裝
(1)土法施工用的滾動法裝卸移動設備,滾槓的粗細要一致,年度應比托排寬度長50cm,嚴禁帶手套填滾槓。裝卸車時滾邊的坡度不得大於20°,滾道的搭設要平整、堅實,接頭錯開,滾動的速度不宜太快,必要時要用溜繩。
(2)在安裝過程中,如發現問題應及時採取措施,處理後再繼續起吊。

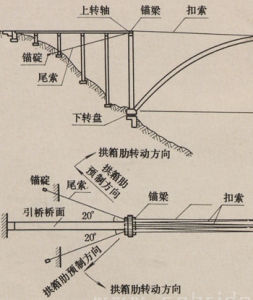

(3)用扒桿吊裝大型塔類設備時,多台卷揚機聯合操作,必須要求各卷揚機的卷揚速度大致相同,要保證塔體上各吊點受力大致趨於均勻,避免塔體受力不勻而變形。
(4)採用迴轉法或扳倒法吊裝塔罐時,塔體底部安裝的鉸腕必須具有抵抗起吊過程中所產生水平推力的能力,起吊過程中塔體的左右溜繩必須牢靠,塔體迴轉就位高度時,使其慢慢落入基礎,避免發生意外和變形。
(5)在架體上或建築物上安裝設備時,其強度和穩定性要達到安裝條件的要求。在設備安裝定位後要按圖紙的要求連線緊固或焊接,滿足了設計要求的強度和具有穩固性後,才能脫鉤,否則要進行臨時固定

作業安全

1.安全保證措施,防止起重機傾翻措施(1).吊裝現場道路必須平整堅實,回填土、鬆軟土層要進行處理。如土質鬆軟,應單獨鋪設道路。起重機不得停置在斜坡上工作,也不允許起重機兩個邊一高一低。
(2).嚴禁超載吊裝。
(3).禁止斜吊。斜吊會造成超負荷及鋼絲繩出槽,甚至造成拉斷繩索和翻車事故。斜吊還會使重物在脫離地面後發生快速擺動,可能碰傷人或其他物體。
(4).綁紮構件的吊索須經過計算,所有起重工具,應定期進行檢查,對損壞者作出鑑定,綁紮方法應正確牢固,以防吊裝中吊索破斷或從構件上滑脫,使起重機失重而傾翻。
(5).不吊重量不明的重大構件設備。
(6).禁止在六級風的情況下進行吊裝作業。
(7).指揮人員應使用統一指揮信號,信號要鮮明、準確。起重機駕駛人員應聽從指揮。
2.防止高空墜落措施(1).操作人員在進行高空作業時,必須正確使用安全帶。安全帶一般應高掛低用,即將安全帶繩端的鉤環掛於高處,而人在低處操作。
(2).在高空使用撬扛時,人要立穩,如附近有腳手架或已裝好構件,應一手扶住,一手操作。撬扛插進深度要適宜,如果撬動距離較大,則應逐步撬動,不宜急於求成。
(3).工人如需在高空作業時,應儘可能搭設臨時操作台。操作台為工具式,寬度為0.8~1.0m臨時以角鋼夾板固定在柱上部,低於安裝位置1.0m~1.2m,工人在上面可進行屋架的校正與焊接工作.
(4).如需在懸高空的屋架上弦上行走時,應在其上設定安全欄桿。
(5).登高用的梯子必須牢固。使用時必須用繩子與已固定的構件綁牢。梯子與地面的夾角一般為65~70度為宜。
(6).操作人員在腳手板上通過時,應思想集中,防止踏上挑頭板。
(7).安裝有預留孔洞的樓板或屋面板時,應及時用木板蓋嚴。
(8).操作人員不得穿硬底皮鞋上高空作業。

安全措施

(1).明確各級施工人員安全生產責任,各級施工管理人員要確定自己的安全責任目標,實行項目經理責任制。實行安全一票否決制。

(2).起吊工具應牢固可靠,做好選用質量合格的工具。做好試吊工作,經確認無問題後方準吊裝。進入工地必須戴安全帽,高處作業必須系安全帶。
(3).吊裝散狀物品,必須捆綁牢固,並保持平衡,方可起吊。
(4).非機電人員嚴禁動用機電設備。
(5).堅持安全消防檢查制度,發現隱患,及時消除,防止工傷,火災事故發生。

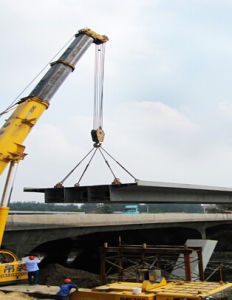

吊裝步驟

吊裝吊裝
1、設備的進場、上排:在各項準備工作完全做好的情況下,再開始組織設備的進場、上排和吊裝工作。
2、吊裝前的準備工作:設備在吊裝前,必須做好全面仔細的檢查核實工作。檢查設備安裝基準標記、方位線標記是否正確;檢查設備的吊耳是否符合吊裝要求。
3、吊裝索具的系接:主要包括滑車掛上吊耳、電動卷揚機的拉力試驗和方位調整、拖排牽引和拖尾系統的設定等。
4、試吊:試吊前檢查確認;吊裝總指揮進行吊裝操作交底;布置各監察崗位進行監察的要點及主要內容;起吊放下進行多次試驗,使各部分具有協調性和安全性;複查各部位的變化情況等。
5、吊裝就位:由總指揮正式下令各副指揮,檢查各崗位到崗待命情況,並檢查各指揮信號系統是否正常;各崗位匯報準備情況,並用信號及時通知指揮台;正式起吊,使設備離開臨時支座500—800mm時停止,並作進一步檢查,各崗位應匯報情況是否正常;撤除設備支座及地面雜物,繼續起吊。

起重機吊裝技術之家關注各式起重機的性能參數、拆裝、維修、吊裝、使用安全等方面技術。具體如下:

1、主要關注的起重機品牌:履帶起重機(俗稱履帶吊)和汽車起重機(俗稱汽車吊)
2、性能參數:主要以分享各式流動式起重機的起重性能表、外形尺寸、電氣原理圖、液壓原理圖等相關參數
3、拆裝方面:主要蒐集網路上相關資料
4、維修:介紹一些機械、液壓、電氣等方面維修技術
5、吊裝:國內外吊裝案例及技術
6、使用安全:吊裝的使用安全直接關係到起重機的生命、工程質量、人員安全,特別是對一個公司的品牌會造成很大影響。

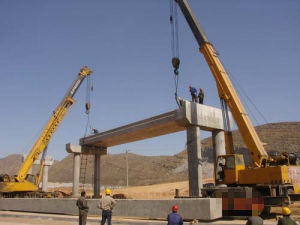

吊裝作業前

吊裝吊裝
1、檢查各安全保護裝置和指示儀表應齊全。
2、燃油、潤滑油、液壓油及冷卻水應添加充足。
3、開動油泵前,先使發動機低速運轉一段時間。
4、檢查鋼絲繩及連線部位應符合規定。
5、檢查液壓是否正常。
6、檢查輪胎氣壓及各連線件應無鬆動。

7、調節支腿,務必按規定順序打好守全伸出的支腿,使起重呈水狀態,調整機體使迴轉支承面的傾斜度在無載荷時不大於1/1000(水準泡居中)。
8、充分檢查工作地點的地麵條件。工作地點地面必須具備能將吊車呈水平狀態,並能充分承受作用於支腿的力矩條件。
9、注意地基是否鬆軟,如較鬆軟,必須給支腿墊好能承載的木板或土塊。
10、支腿不應靠近地基按方地段。
11、應預先進進行調查地下埋設物,在埋設物附近放置安全標牌,以引起注意。
12、確認所吊重物的重量和重心位置,以防超載
13、根據起重作業曲線,確定工作檯半徑和額定總起重量即調整臂桿長度和臂桿的角度,使之安全作業。
14、應確認提升高度。根據吊車的機型,能把吊鉤提升的高度都有具體規定。
應預先估計綁繩套用鋼絲繩的高度和起吊貨物的高度所需的餘量,否則不能把貨物提升到所需的高度。應留出臂桿底面與叫貨之間的空隙。

起吊作業

吊裝吊裝
1、起升或下降
(1)嚴格按載荷表的規定,禁止超載,禁止超過額定力矩。
在吊車作業中絕不能斷開全自超重防止裝置(acs系統),禁止從臂桿前方或側面拖曳載荷,禁止從駕駛室前方吊貨
(2)操縱中不準猛力推拉操縱桿,開始起升前,檢查離合器桿必須處於斷開位置上。
(3)自由降落作業只能在下降吊鉤時或所吊載荷小於許用荷的30%時使用,禁止在自由下落中緊急制動。
(4)當起吊載荷要懸掛停留校長時間時,應該鎖住捲筒鼓輪。
但在下降貨物時禁止鎖住鼓輪。
(5)在起重作業時要注意鳴號警告。
(6)在起重作業範圍內除信號員外其他人不得進入。
(7)在起重作業時,要避免觸電事故,臂桿頂部與線路中心的安全距離為:①6.6kv為3m②66kv為5m③275kv為10m。
(8)若兩台吊車共同起吊一貨物時,必須有專人統一指揮,兩台吊車性能、速度應相同,各自分擔的載荷值,應小於一台吊車的額定總起量的80%;其重物的重量不得超過兩機起重總和的75%。
2、迴轉
(1)迴轉作業時,不要緊急停轉,以防吊物劇烈擺動發生危險。
(2)迴轉中司機要注意機上是否有人或後邊有無障礙危險。
(3)不迴轉時將迴轉制動鎖住。
3、起重臂伸縮臂桿。
(1)不得帶載伸臂桿。
(2)伸縮臂桿時,應保持吊臂前滑輪組與吊鉤之間有一定距離。起重外臂外仲時,吊鉤應儘量低。
(3)主付臂桿全部伸出,臂角不得小於使用說明書規定的最小角度,否則整機將傾覆。
4、輪胎式吊車需帶載行走時,道路必須平坦堅實,載荷必須符合原廠規定。重物離地高度不得超過50cm,並拴好拉繩,緩慢行駛,嚴禁長距離帶載行駛。

起吊作業後

1、完全縮回起重臂,並放在支架上,將吊鉤按規定固定好,制動迴轉台。
2、應接規定順序收回支腿並固定好。
3、將吊車開回停車場位置上。
